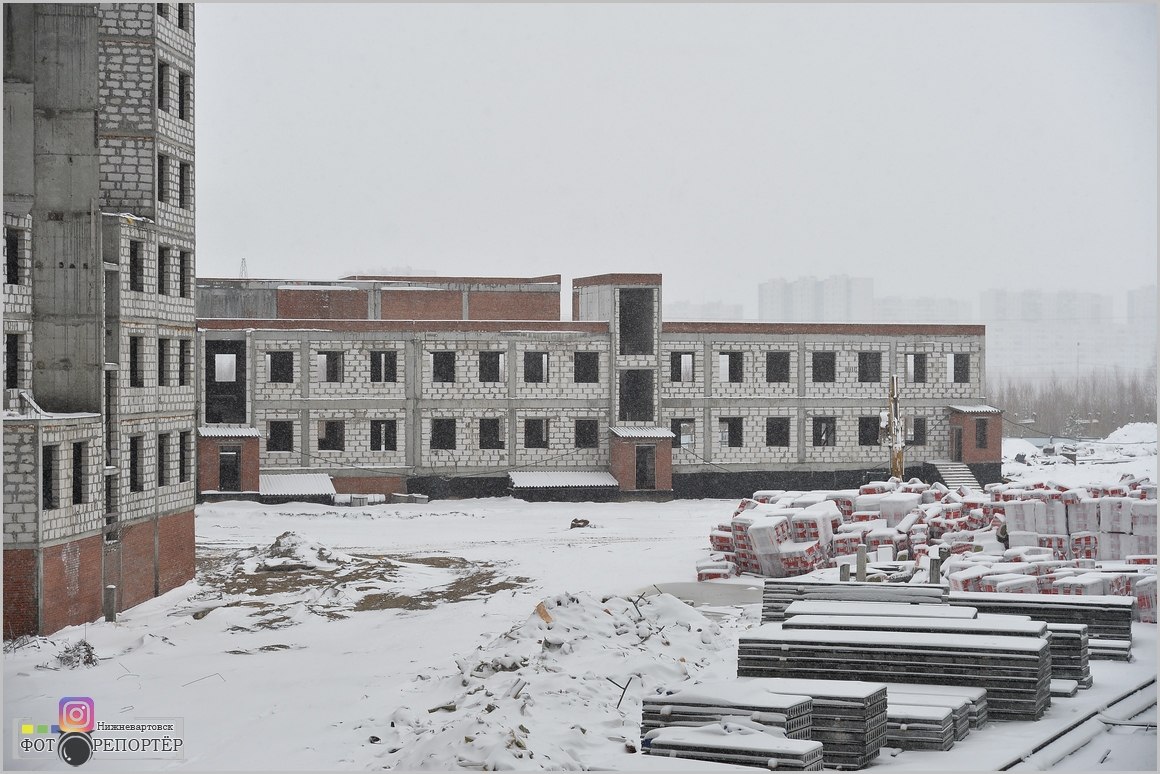

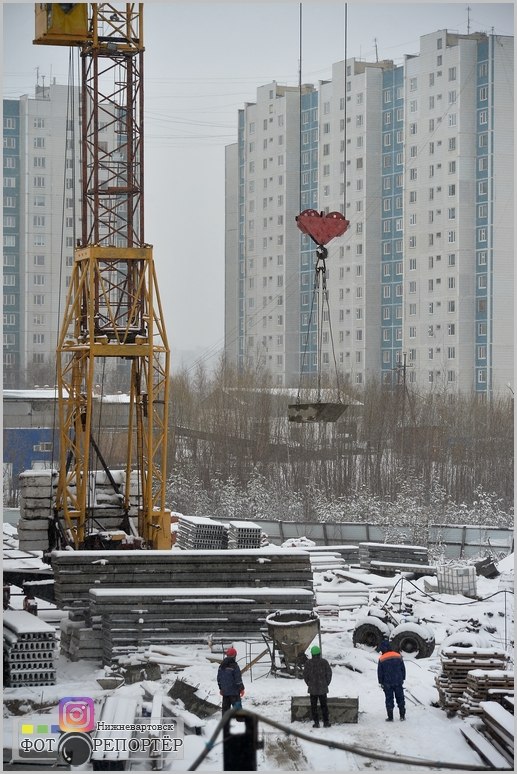

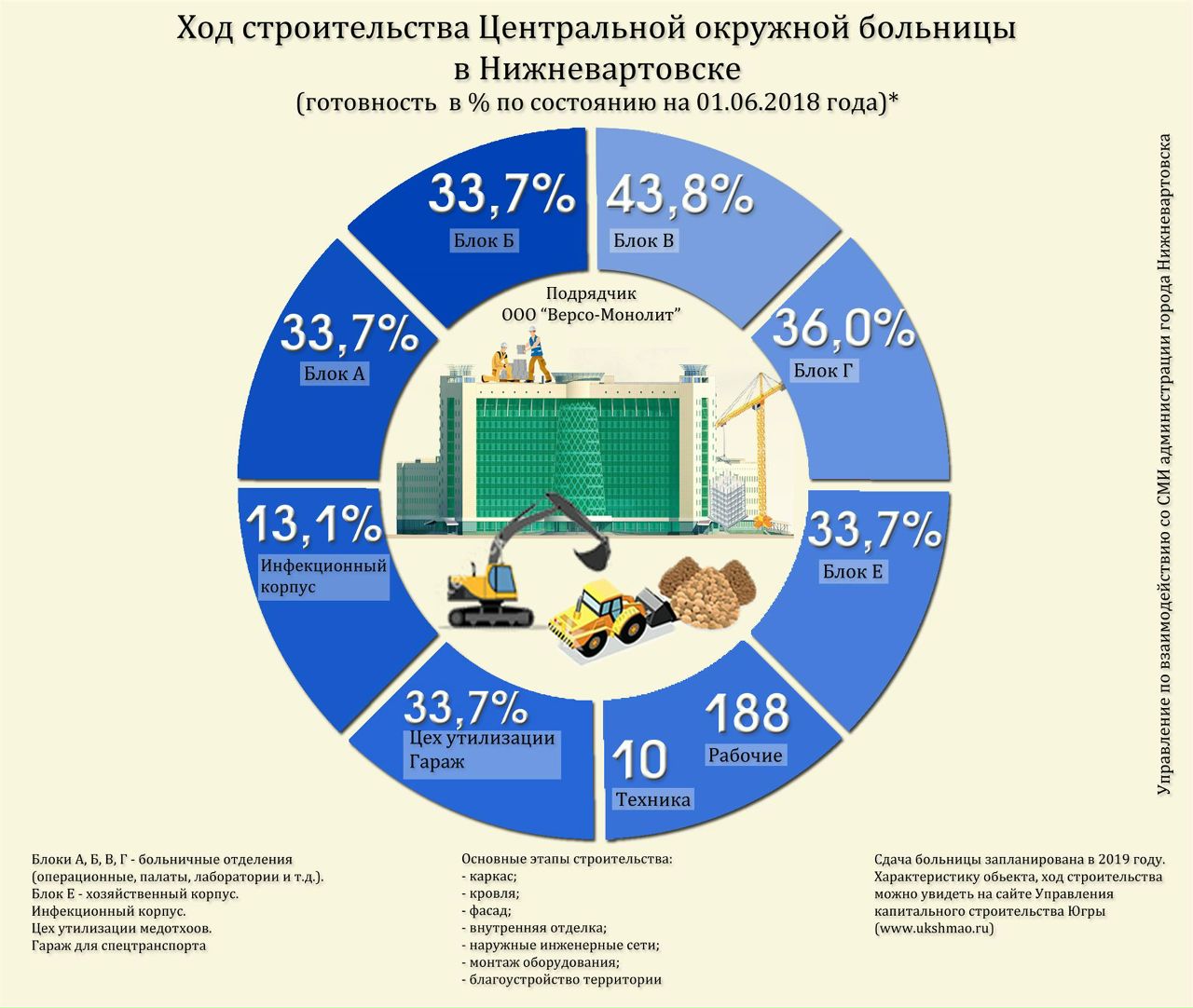

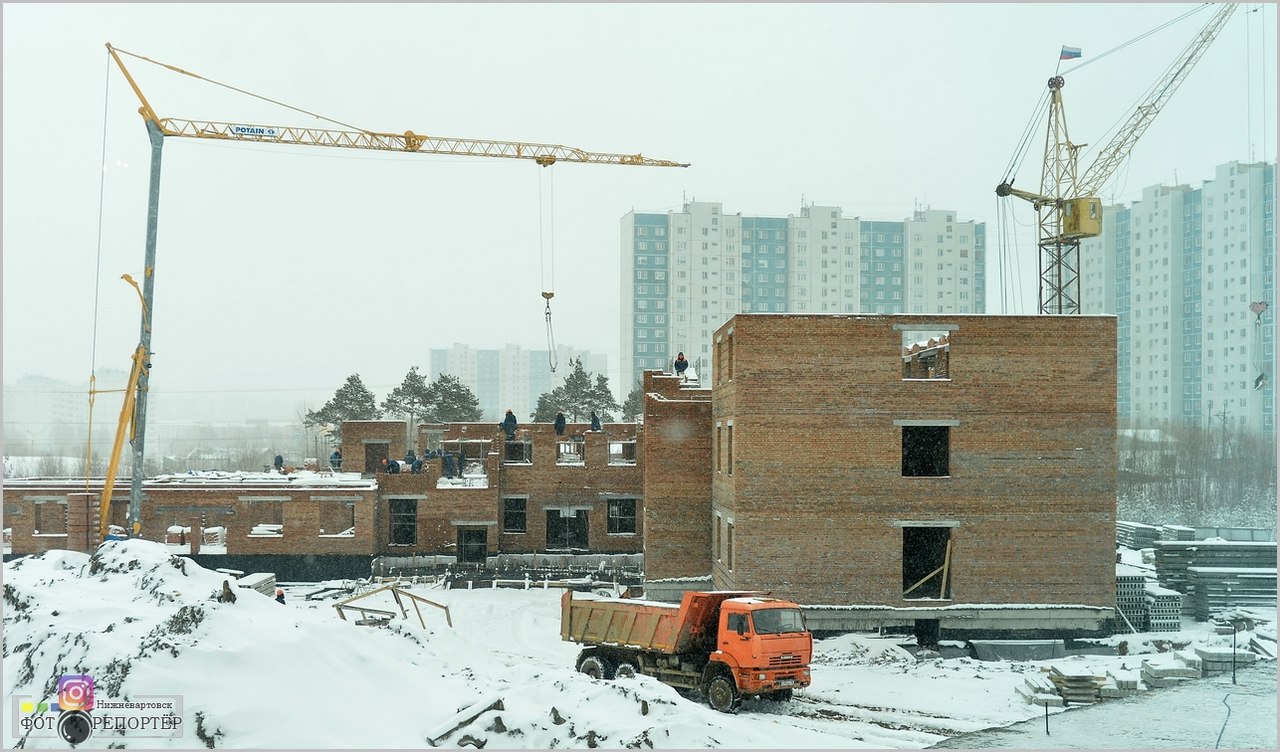

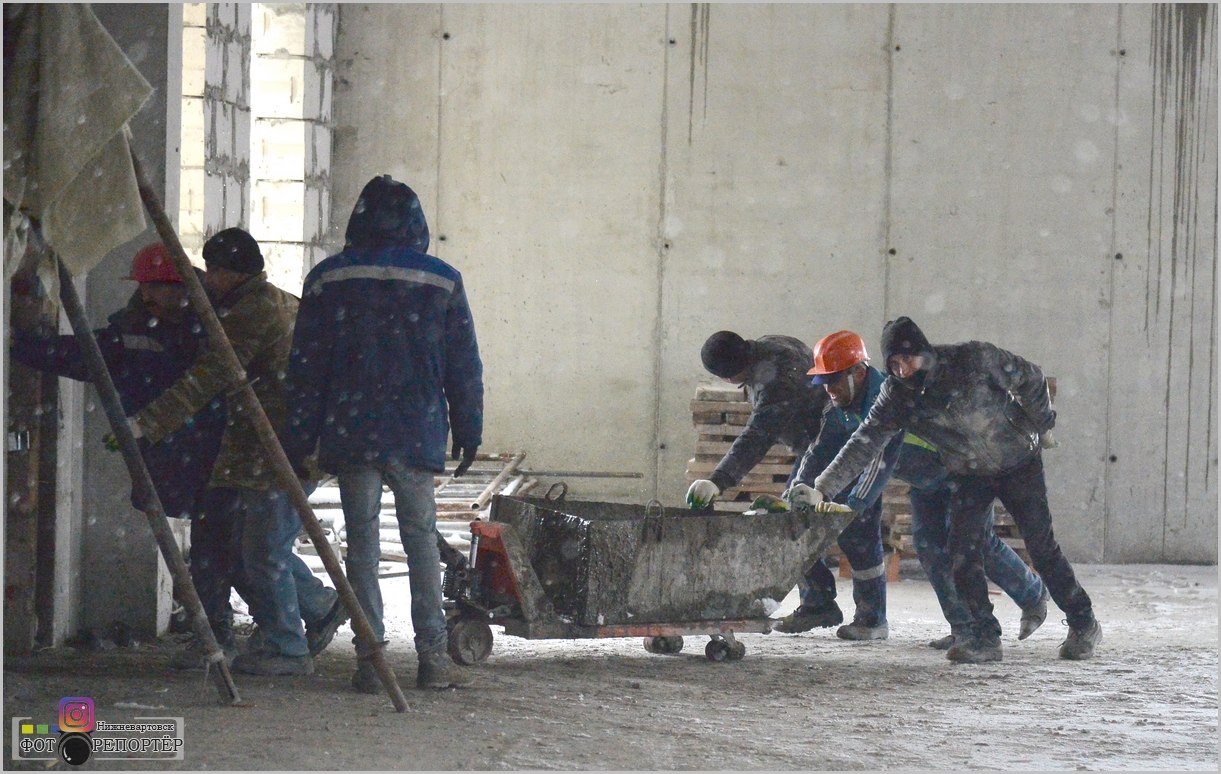

При текущих объемах работ подрядчик в ближайшее время может нарастить отставание от графика до 4-х месяцев

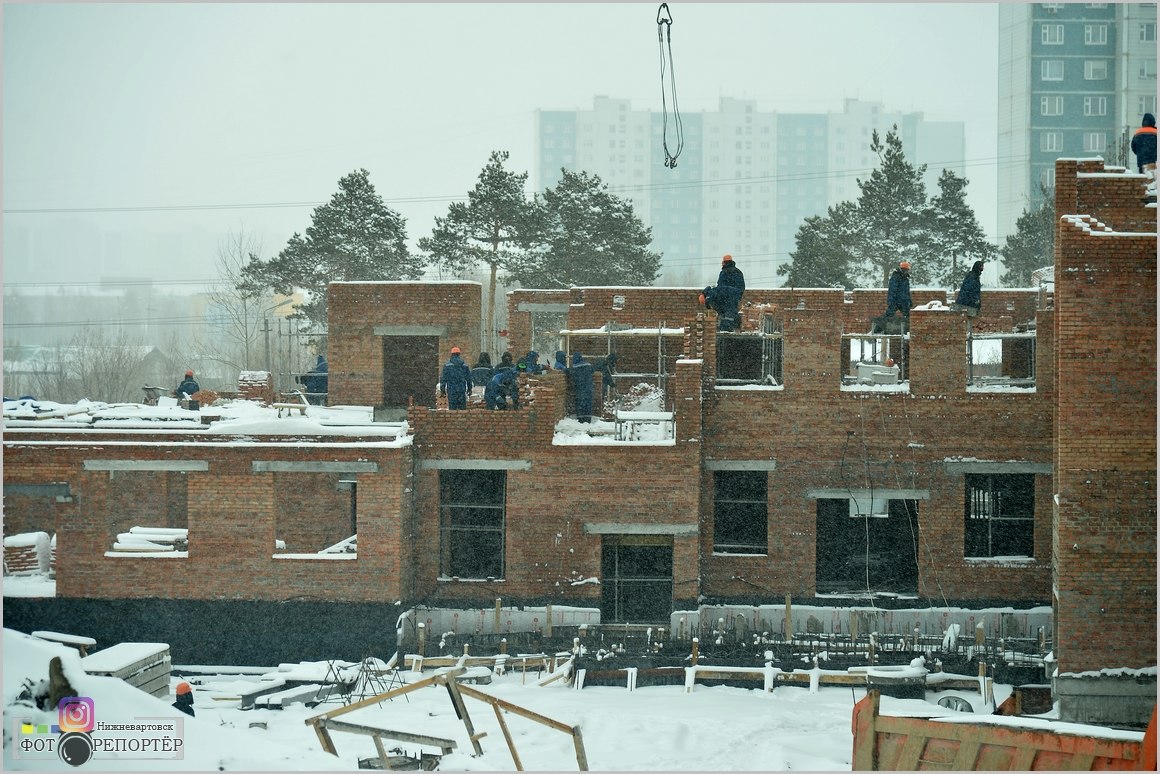

На блоке «В» ведутся работы по монтажу облицовочной плитки на фасаде, а также внутренних инженерных систем – теплоснабжения, вентиляции, водоснабжения, канализации, электрики.

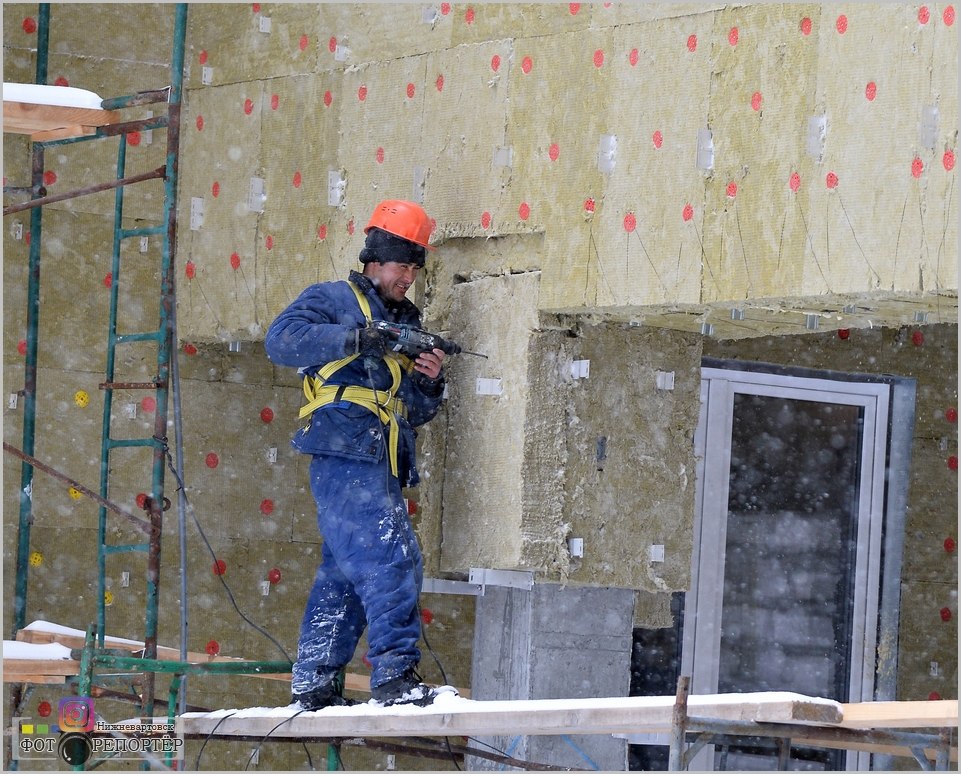

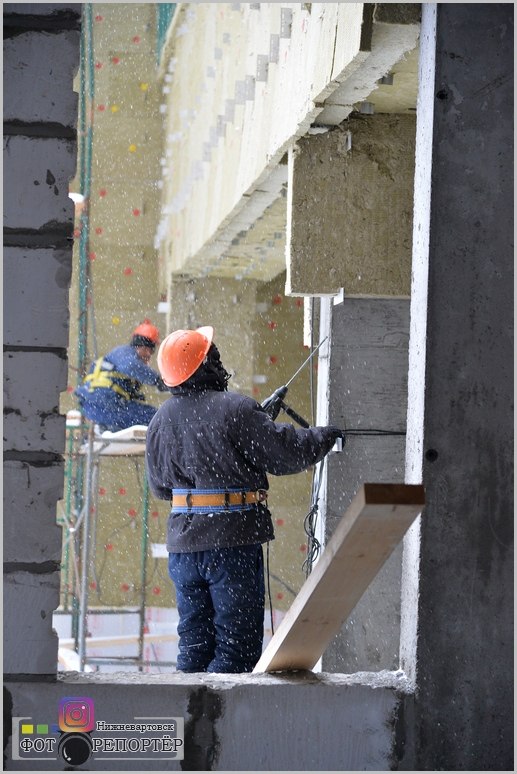

В блоке «Г» рабочие также облицовывают плиткой фасад здания, штукатурят стены, монтируют внутренние инженерные системы – вентиляции, канализации, электрики. Параллельно на блоках «В» и «Г» рабочие занимаются кровлями.
В инфекционном корпусе и здании ГО и ЧС выполняются работы по устройству наружной ливневой канализации.
С начала строительства объекта, больше всего выполнено работ на блоке «В» – 41% от всего объема.
Руководитель фракции «Единая Россия» в окружной Думе Наталья Западнова комментирует: «Согласно плану на пять месяцев текущего года подрядчик должен освоить 354 млн. рублей. На данный момент из них освоено 164 млн. Если такие темпы сохранятся, подрядчик выйдет на отставание от графика в 4 месяца. До сих пор количество рабочих на объекте не увеличено, их по-прежнему 207».
Член фракции «Единая Россия» Думы округа Владислав Фоменко добавляет: «Кураторы проекта владеют ситуацией и держат ее на контроле. 21 мая ситуация по строительству социального объекта будет обсуждаться на заседании проектного комитета округа под председательством Губернатора Югры и с участием членов фракции «Единая Россия» Думы округа».
http://hmao.er.ru/news/2018/5/14/za. icy-na-1100-mest-v-nizhnevartovske-narastaet/
Jangos94
Registered
В НИЖНЕВАРТОВСКЕ ПЛАНИРУЮТ ВОЗВЕСТИ ЧЕТЫРЕ НОВЫЕ ШКОЛЫ
Власти Нижневартовска ведут работу по поиску инвестора, который займется возведением новых школ в микрорайонах №№ 9-А, 10-В и 20. Об этом рассказал во время пресс-конференции заместитель главы города по строительству Виктор Ситников.
Сегодня уже имеется финансирование на строительство учреждения, расчитанного на 1125 мест в микрорайоне №25 (в створе улиц Мира, Героев Самотлора и Восточного проезда). Возводить учреждение планируют в рамках концессионного соглашения. В округе строительство школы в таком формате пройдет впервые. По словам заместителя директора по строительству МКУ «Управление капитального строительства города Нижневартовска» Виктора Гулова, ввод данного учебного заведения в эксплуатацию намечен на 1 сентября 2021 года.
Вопрос строительства образовательных учреждений находится на контроле главы города Василия Тихонова. Возведение школ в Нижневартовске также обсуждалось во время встречи руководителя муниципалитета с Губернатором Югры Натальей Комаровой в январе 2018 года.
«В рамках реализации мероприятий государственной программы «Развитие образования в Ханты-Мансийском автономном округе – Югре на 2018-2025 годы и на период до 2030 года» в нашем городе предусмотрено создание семи школ общей проектной мощностью 8 475 мест. Мы готовы в 2018 году приступить к возведению пяти школ», — отметил глава Нижневартовска.
Говоря о развитии образовательной отрасли, глава города Нижневартовска Василий Тихонов подчеркнул, что муниципалитет поэтапно выполняет поручения Президента РФ Владимира Путина и губернатора Югры Натальи Комаровой. В частности, в настоящее время 89% учащихся переведены на обучение в первую смену. Это один из самых высоких показателей в округе среди муниципалитетов Югры.
«Около 11% школьников или 3,5 тысячи человек обучаются во вторую смену. В 2017 году муниципалитет выполнял мероприятия по оптимизации имеющихся помещений в существующих образовательных учреждениях – дополнительно было создано около 250 мест. Планируем, что в этом году благодаря данной работе мы сможем еще создать порядка 600 мест», — доложил руководитель Нижневартовска.
Добавим, продолжаются работы на объекте, расположенном по улице Романтиков (в створе улиц Героев Самотлора, Мира, Романтиков и Профсоюзной) в 18 микрорайоне. Отставание, которое связано с изменениями в проектно-сметной документации, планируют наверстать. В настоящее время документы находятся на повторной экспертизе. Заключение государственной экспертизы проектной документации и ценообразования в строительстве планируется получить 15 августа. До конца 2018 года намечена сдача первой очереди образовательного учреждения на 825 мест.
http://www.n-vartovsk.ru/news/citywide_news/iz_zhizni_goroda/276099.html
Jangos94
Registered
Jangos94
Registered
Jangos94
Registered
Jangos94
Registered
ИНВЕСТОР ГОТОВ В НИЖНЕВАРТОВСКЕ ПОСТРОИТЬ ТРИ СПОРТИВНЫХ ОБЪЕКТА
Центр боевых искусств
Первый объект — Центр боевых искусств. Его строительство глава города Василий Тихонов обсуждал со спортсменами в конце 2016 года. На Градостроительном совете инвестор презентовал проект спортивного объекта, который учитывает пожелания властей и тех, кому предстоит в нем заниматься.
Как рассказала генеральный директор ООО «Управляющая компания «Сургутгазстрой» Татьяна Калиниченко, Центр боевых искусств будет включать шесть тренировочных залов, который позволит разместить 12 спортивных автономных площадок.
«Задача была поставлена разработать такой комплекс, который удовлетворял бы потребности сразу нескольких дисциплин. Поэтому предлагаем вариант двухэтажного здания общей площадью 2350 кв. м со всей необходимой инфраструктурой», — рассказал представитель инвестора.
Реконструкция Ледового корта
Еще один объект — Ледовый корт, расположенный на городской набережной. Учитывая потребность Нижневартовска в сооружениях с ледовым покрытием, власти муниципалитета предлагают эффективный и быстрый способ решения вопроса — реконструкцию имеющегося спортивного объекта и дополнительное строительство двух новых сооружений. Впоследствии их соединят в единый комплекс.
Общая площадь объекта после реконструкции составит 11 тыс. кв. м. В результате город получит комплекс, вмещающий два ледовых поля и спортивный зал, в котором смогут тренироваться воспитанники секций по хоккею, фигурному катанию и другим зимним дисциплинам.
Третий и самый масштабный универсальный объект на территории города — многофункциональный комплекс на пять тысяч мест в квартале №27 (в новых микрорайонах за улицей Ханты-Мансийской).
Комплекс будет включать универсальный трансформируемый спортивный зал. В одном могут проходить занятия сразу пяти секций по различным видам спорта. Другой зал будет универсальным.
Нижневартовск — город спортивной славы
Данные объекты готов реализовать инвестор с применением концессии. В таком случае он не только берет на себя финансовые обязательства по возведению, но и эксплуатацию объектов.
Отметив нехватку в Нижневартовске спортивных сооружений, участники Градостроительного совета решили, что реализация подобного масштабного инвестиционного проекта необходима.
Это позволит решить несколько задач: в короткие сроки построить современные объекты и привлечь в спорт еще больше детей и подростков. Кроме того, появление в городе многофункционального комплекса на пять тысяч мест обеспечит возможность проведения соревнований регионального, федерального и международного уровней.
«Наши дети нуждаются в новых спортивных зданиях. У нас много спортсменов, завоевавших мировые первенства. Мы просто не имеем права не создавать для них и будущих поколений спортсменов нормальные условия для занятий. Это нужно делать сейчас», — подчеркнул глава муниципалитета Василий Тихонов.
http://www.n-vartovsk.ru/news/citywide_news/iz_zhizni_goroda/278833.html
Jangos94
Registered
«Работать по схеме властей — это работать себе в убыток»
Строители проигнорировали тендер на 7 млрд для завершения долгостроя в Нижневартовске
Власти не смогли найти подрядчика для завершения строительства одного из главных долгостроев в ХМАО — Центральной окружной больницы на 1100 коек в Нижневартовске. Как передает корреспондент Znak.com, ни одна строительная компания не заявилась для участия в тендере стоимостью почти 7 млрд рублей.
«Тендер по определению подрядчика на строительно-монтажные работы для возобновления строительства первой очереди больницы был назначен на 27 июля. Заявки от участников принимались до 24 июля. Но никто из строителей интереса к этому тендеру не проявил», — рассказал Znak.com собеседник в правительстве Югры. В итоге принято решение о продлении сроков приема заявок более чем на месяц — до 3 сентября. Торги назначены на 6 сентября.
«Таким образом, сроки по вводу больницы будут, скорее всего, скорректированы и немного продлены. Но самое главное, чтобы в сентябре все-таки аукцион состоялся», — говорит наш собеседник.
Напомним, власти ищут подрядчика для строительства первой очереди, в которую входит главный корпус (блоки А, Б, Е, Д, гараж и цех утилизации медицинских отходов). По техзаданию, подрядчик должен будет построить первую очередь за 24 месяца: осенью 2018 года произвести монтаж наружных инженерных сетей, а также начать возведение надземной части главного корпуса и внутреннюю отделку, в конце года начать монтаж внутренних инженерных сетей и работы по благоустройству будущей больницы. Плановая дата ввода первой очереди в эксплуатацию определена на 10 августа 2020 года, лицензирование объекта предполагается завершить 30 декабря 2020 года.
Ранее эксперты высказывали Znak.com мнение, что на объявленный тендер заявится как минимум один участник — компания «Версо-Монолит», которая уже ведет работы по возведению второй (блоки В и Г, инфекционный корпус, здание ГО и ЧС) и третьей (котельная) очередей больницы. Тогда сообщалось, что самостоятельно компания в силу своего финансового положения вряд ли сможет осилить такой контракт, поэтому не исключено, что будет привлекать влиятельных партнеров.
Но сегодня руководитель одной из строительных компаний ХМАО рассказывает, что подрядчиков, даже «Версо-Монолит», отталкивают условия тендера. «Авансовые платежи по данному контракту не предусматриваются, оплата будет производиться по факту выполненных работ, на основании подписанных госзаказчиком актов о приемке выполненных работ. Кто сейчас будет работать на таком затратном объекте без аванса? В ХМАО таких компаний я не знаю. Более того, в контракте есть условия, которые ограничивают право подрядчика в привлечении субподрядчиков. Я понимаю власти, которые стараются себя обезопасить от рисков, но рынок сейчас в таком состоянии, когда всем нужны оборотные средства, работать по схеме властей — это работать себе в убыток», — делится мнением источник Znak.com.
Напомним, строительство окружной больницы на 1,1 тыс. коек в Нижневартовске началось 10 лет назад. Предполагалось, что возведение объекта и сдача его в эксплуатацию займет немногим более двух лет. Но проект превратился в долгострой, в том числе из-за выбора подрядчиков властями региона. Изначально стройка оценивалась в 4 млрд рублей. А уже в 2016 году чиновники называли сумму 5,5 млрд рублей. В 2017 году появилась информация о том, что на объект будет потрачено почти 8 млрд рублей. Теперь же стройка обойдется бюджету практически в 9 млрд рублей.
Нижневартовск|Новостная лента и прочее.
Jangos94
Registered

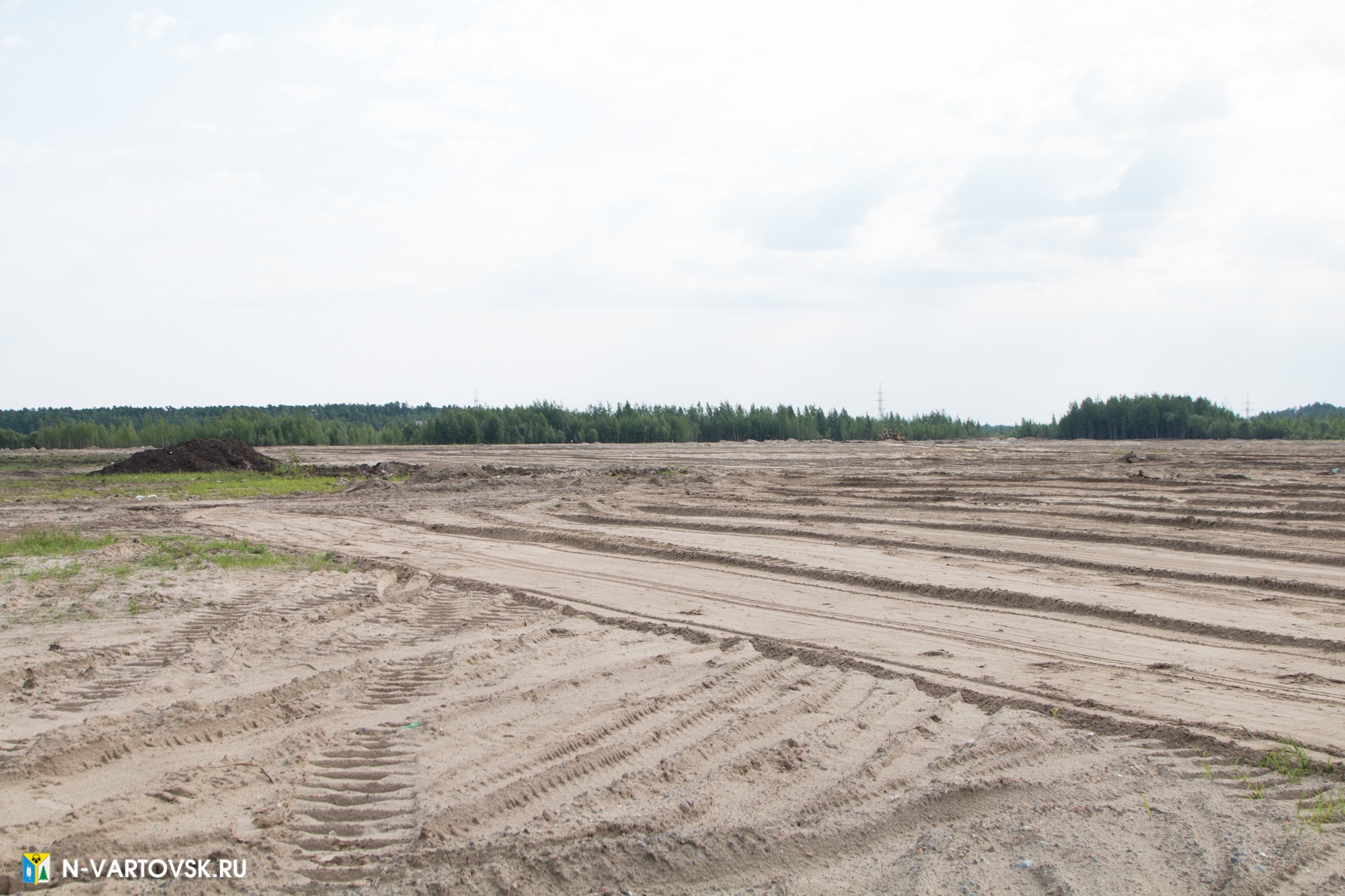

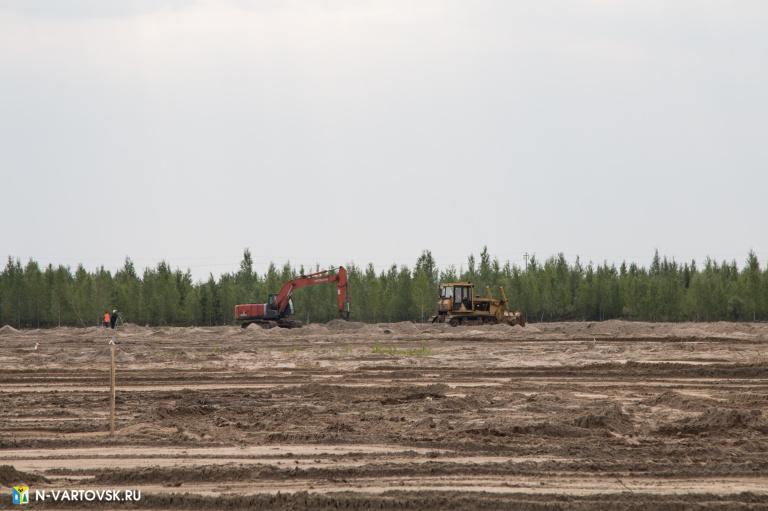

В нижневартовском микрорайоне 12-П (старая часть города) завершается работа по подготовке земельных участков под индивидуальное жилищное строительство, которые получит льготная категория граждан. Распределение 97 участков состоится в четвертом квартале текущего года.
Реализацию мероприятий оценил глава муниципалитета Василий Тихонов. На месте, где сейчас ведутся работы по завозу песка и щебня для дальнейшего формирования внутриквартальных проездов, он пообщался с подрядчиком.
«Основной объем работы – выторфовка — уже выполнен. Нет никаких сложностей и препятствий, чтобы выполнить все взятые на себя обязательства в срок. Техника ежедневно подвозит песок и щебень для создания грунтовой дороги, которая, согласно закону, соответствует четвертой категории», — рассказал представитель подрядной организации Игорь Бобков.
По словам директора МКУ г. Нижневартовска «Управление капитального строительства» Ивана Силецкого, в рамках реализации инвестиционной программы энергетики построят для данного района сеть электроснабжения и трансформаторную подстанцию. К моменту начала распределения земельных участков данные работы будут завершены.
«Земельные участки для индивидуального жилищного строительства льготным категориям граждан предоставляются в порядке очередности. В настоящее время свою очередь ожидают 896 граждан. Многодетные семьи, которые встали в очередь до 2 апреля 2016 года, могут воспользоваться мерой социальной поддержки – социальной выплатой на обеспечение жилыми помещениями взамен предоставления земельного участка. Размер социальной выплаты рассчитывается индивидуально для каждой семьи», — пояснила заместитель директора департамента муниципальной собственности и земельных ресурсов, начальник управления земельными ресурсами администрации Нижневартовска Ольга Боровик.
Создание одного земельного участка городскому бюджету обходится в сумму более двух миллионов рублей. Высокая цена обусловлена тем, что в окрестностях города практически все участки заболочены, и необходимо провести внушительный объем работы для того, чтобы в будущем на этой земле можно было строить жилые дома. Кстати, в квартале 8-П, который расположен также в старой части города, распределение 107 земельных участков уже завершено.
Jangos94
Registered
В следующем году в нижневартовском районе МЖК начнутся глобальные преобразования. Инвестор приступит к возведению на этом месте современного жилого микрорайона.
В районе МЖК всего располагалось восемь двухэтажных домов, которые ранее были признаны непригодными для проживания. Чтобы улучшить жилищные условия для 110 семей, которые проживали в этих строениях, администрация муниципалитета в конце прошлого года заключила договор о развитии застроенной территории. Согласно условиям документа, переселять граждан будут как местные власти, так и инвестор. Им выступила компания ЗАО «Нижневартовскстройдеталь».
«В прошлом году из восьми домов – два были признаны аварийными. Они уже расселены. Еще два дома, которые согласно заключенному договору должна расселить администрация города, будут расселены в первом полугодии 2020 года. Жителям оставшихся четырех домов жилье в новых домах предоставит застройщик. Предполагается, что эти граждане новоселье отпразднуют до конца текущего года», — рассказал заместитель главы города, директор департамента ЖКХ администрации Нижневартовска Максим Коротаев.
На территории МЖК, в рамках реализации национального проекта «Жилье и городская среда», появится современный комплекс домов. Он будет включать в себя три многоквартирника разной этажности. В общей сложности здесь возведут 53 тысячи кв. м жилья. Реализация договора о развитии застроенной территории рассчитана на семь лет, однако застройщик стремится реализовать его в более короткий срок.
«Большое внимание при строительстве домов мы уделяем сохранению зеленых насаждений. Естественно, не удастся сохранить все деревья, но в дальнейшем, в момент озеленения территорий, это будет компенсировано. Вместе с газонами будут созданы парковки, обновлены инженерные коммуникации. Планируем также построить канализационную насосную станцию. Проект планировки района сейчас проходит стадию согласования в управлении архитектуры и градостроительства департамента строительства администрации города. Он будет вынесен на публичное обсуждение», — рассказал директор строительного производства ОАО «Нижневартовсктройдеталь» Рустам Айсин.
Застройщик планирует в новых многоквартирных домах изменить планировку помещений – квартиры будут не стандартные. Также, с учетом мнения покупателей, изменится и подход к работам по отделке помещений. Власти муниципалитета не исключают, что в перспективе в данных новостройках будут приобретены квартиры для переселения граждан.
https://www.n-vartovsk.ru/news/citywide_news/iz_zhizni_goroda/322500.html
Jangos94
Registered
Jangos94
Registered
Храм преподобного Сергия Радонежского, который планировали построить в 8а микрорайоне, возведут в другом месте. Такое решение принял глава города Василий Тихонов совместно с митрополитом Ханты-Мансийским и Сургутским Павлом. Об этом сообщили в «Ura.ru» со ссылкой на городскую администрацию.
Судя по всему, негодования местных жителей не остались без внимания. Напомним, что изначально власти планировали возвести сооружение, высота которого достигала бы 79 метров. На слушаниях по данному вопросу многие жители микрорайона выступили против строительства такого объекта прямо под окнами. Тогда в проект внесли изменения и храм должны были построить высотой в 30 метров. Однако нашлось немало тех, кто вовсе не хочет видеть храм на данной территории. Местные жители выступали за строительство парка, где можно было бы гулять.
О том, где все таки будут строить новый храм, пока неизвестно. На слушаниях по вопросу внесения изменений в генплан города, которые состоялись 22 августа, прозвучала идея возвести культовое сооружение в соседнем дворе на месте «деревяшек», однако ее сразу же раскритиковали жители близлежащих домов.
Jangos94
Registered
Специалисты АО «Горэлектросеть» приступили к строительству двухэтажного распределительного пункта в седьмом микрорайоне
Будущая подстанция заменит распределительный пункт жилой зоны (РПЖ-3), который обеспечивает электричеством весь 7 микрорайон Нижневартовска уже почти сорок лет. Строительные конструкции действующего РПЖ-3 за эти годы существенно обветшали. По результатам проведенного энергетиками технического освидетельствования объекта было сделано заключение о нецелесообразности дальнейшего использования здания.
Сейчас специалисты «Горэлектросети» занимаются переводом нагрузок с действующего РПЖ-3 на временные источники питания и параллельно с этим приступают к работе над основанием новой подстанции. Она состоит из панельных блоков и полностью изготовлена на одном заводе: от стен и крыши до элементов и агрегатов технического оснащения. Благодаря этому специалисты быстро соберут корпус и начнут монтаж оборудования. Как рассказал начальник отдела ПТО «Горэлектросети» Сергей Ковбаса, подстанция получит самую современную начинку – энергоэффективные силовые трансформаторы и вакуумные выключатели. Новое оборудование позволит на долгие годы обеспечить надежное электроснабжение микрорайона.
Аналогичный энергообъект впервые был возведен в прошлом году в промзоне на пересечении улиц Мира и Кузоваткина. В планах у «Горэлектросети» строительство еще одного такого распределительного пункта в 15 микрорайоне.
https://www.gorod3466.ru/news/25230. raspredelitelnogo-punkta-v-sedmom-mikrorajone
Jangos94
Registered
В Старый Вартовск проведут газ. Проработать вопрос газификации этой территории — одно из протокольных поручений депутатского корпуса.
Напомним, о проблеме отсутствия газопровода в пер. Клубном, на ул. Школьной и Новой вартовчане рассказали председателю Думы Максиму Клецу во время приёма по личным вопросам зимой прошлого года. Посмотреть и оценить ситуацию на месте отправилась рабочая группа депутатов. По итогам этого выездного заседания народные избранники поручили кураторам строительного блока проработать вопрос газификации старой части города.
Тема отсутствия газопровода также поднималась во время встречи главы города Василия Тихонова с жителями Старого Вартовска. Планируется, что инженерные конструкции с «голубым топливом» к их домам начнут поводить уже в будущем году. В рамках реализации муниципальной программы «Капитальное строительство и реконструкция объектов города Нижневартовска на 2014 – 2020 годы» разработана проектная документация по объекту «Газоснабжение индивидуальной жилой застройки Старого Вартовска (1 очередь строительства) г. Нижневартовска» (1 этап), получены положительное заключение государственной экспертизы проектной документации и результатов инженерных изысканий, а также положительное заключение о проверке достоверности определения сметной стоимости возведения объекта капитального строительства. Текущая стоимость возведения объекта составляет около 150 миллионов рублей.
«Сейчас намечается строительство первой очереди газопровода. Под это на следующий год выделяются деньги, порядка 40 миллионов. Такое решение принято по результатам наших протокольных поручений и по результатам встречи главы города с населением, — рассказал председатель Думы Нижневартовска Максим Клец. — Очень радует, что первый этап уже начнётся в ближайшее время, а это значит, жители старой части уже совсем скоро смогут получить газ»
https://www.n-vartovsk.ru/news/citywide_news/duma_vesti/326776.html
Jangos94
Registered
В Нижневартовске может появиться улица имени Юрия Тимошкова
В Нижневартовске может появиться улица имени первого мэра города Юрия Ивановича Тимошкова. Инициатива прозвучала во время заседания комитета по городскому хозяйству и строительству, сообщает телеканал «Мегаполис».
По мнению чиновников, Тимошков – легендарная личность. Он руководил городом в непростые для всей страны времена. Юрий Иванович возглавлял пост с 1991 года по 2003 год.
Есть лишь одна загвоздка. Согласно постановлению по топонимике от 2001 года, применение личных имен допустимо в редких случаях и следует соблюдать 10 или 15-летний мораторий на посмертное присвоение имени.
Интересно, что постановление было принято как раз в годы правления Тимошкова и ради него депутаты готовы пересмотреть данный пункт.
Вопрос еще раз обсудят на следующем заседании, которое состоится 27 октября.
https://beta.nv86.ru/news/society/1395348/
Jangos94
Registered
В Нижневартовске жителям 3-го микрорайона проведут уличное освещение
Жители третьего микрорайона Нижневартовска жалуются, что с заходом солнца их жизнь приостанавливается. Выйти из дома без подручного освещения невозможно. В ход идет все — сотовые телефоны, фары автомобиля, некоторые даже приобретают фонарики. Люди уже не первый год мечтают, чтобы у них появились уличные фонари.
«С детьми очень трудно куда-то сходить. Мы живем в доме 8 по Мира, так у нас возвращение из садика и школы это что-то. Я уже пару раз так спотыкалась, чуть не сломала ногу потому, что в темноте ничего не видно. Сыну приобрела уже простой фонарик. И это большая проблема жителей ближайших домов», -пожаловалась в редакцию сайта gorod3466 вартовчанка.
Как пояснили в ЖЭУ-3, ситуация должна измениться в следующем году.
«27 сентября мы провели голосование среди собственников по этому вопросу. Микрорайон ждет кардинальное преображение. Освещение запланировано в 2020 году», -пояснила корреспонденту сайта gorod3466 начальник ЖЭУ №3 Любовь Манзик.
Как уточнил директор МКУ «Управление капитального строительства города Нижневартовска» ИванСилецкий, мероприятия пройдут в рамках программы «Формирование комфортной городской среды».
https://www.gorod3466.ru/news/25361. m-3-go-mikrorajona-provedut-ulicnoe-osvesenie
Jangos94
Registered
В Нижневартовске появится индустриальный парк
В Нижневартовске планируют создать индустриальный парк, специализирующийся на переработке промышленных отходов производства. Этот вопрос обсудили на заседании совета по вопросам развития инвестиционной деятельности.
Как рассказал заместитель генерального директора ООО «Региональные грузоперевозки» Владислав Попов, в настоящее время готовится документация, бизнес-план, мастер-план и финансово-экономические модели. Реализация проекта рассчитана до 2021 года. В результате, предприятие сможет перерабатывать от 1 до 5 тысяч тонн отходов в год и использовать повторно. Кроме того, компания планирует избавить от еще одной проблемы – автомобильных шин. Так, в прошлом году в городе было образовано более 500 тонн авторезины. Компания приобрела оборудование, которое перерабатывает ее в крошку. Установки смогут обрабатывать в сутки около 10 тонн сырья. В дальнейшем его можно использовать для покрытия детских площадок, сообщается на сайте городской администрации.
https://www.gorod3466.ru/news/2535587/v-niznevartovske-poavitsa-industrialnyj-park
Jangos94
Registered
Jangos94
Registered
ВАСИЛИЙ ТИХОНОВ ПРОВЕЛ ВСТРЕЧУ С ДЕПУТАТАМИ В НОВОМ ФОРМАТЕ
Снести и переселить
В первую очередь удалось практически полностью избавиться от балков. С каждой семьей проводится индивидуальная работа. В следующем году будет решен вопрос с переездом оставшихся семей. Освободившуюся землю в старой части города планируют выделять под индивидуальное жилищное строительство и малоэтажную застройку, в юго-западном промышленном узле – под размещение промышленных баз.
В квартале 9-Б (улицы Таежная и Чапаева) переселены жильцы из трех домов. Оставшиеся 10 строений включены в перечень сноса до 2025 года. Однако данная работа ведется с опережением сроков.
«Если снос продолжится в таком темпе, совсем скоро непригодных для проживания строений не останется. Самое время обратить внимание на реновацию. В городе создана рабочая группа по определению механизмов реновации, определена перспективная территория – это микрорайоны 1-П и 9-П в старой части города. Важно, что население поддерживает реновацию», – рассказал глава Нижневартовска.
Новый Старый Вартовск
Председатель комитета по городскому хозяйству и строительству городской Думы, куратор старой части города Леонид Дольников точечно определил наиболее важные проблемы территории, которые по возможности решались. Появилось освещение на улицах Осенней и Рабочей. На следующий год запланировано обустройство освещения по улице Декабристов.
По просьбам жителей решено продлить автобусный маршрут №9 – с 1 января конечной точкой в маршруте будет поселок «У Северной рощи». Также решается вопрос открытия филиала детской поликлиники в микрорайоне 16-П. В округ направлен пакет документов для принятия решения о приобретении помещения. В мае в старой части города начнется строительство сетей газоснабжения.
Дороги настоящего и будущего
Впервые на ремонт и строительство дорог в этом году потрачено более миллиарда рублей (ранее – 200-250 миллионов рублей). Это стало возможным благодаря национальному проекту «Безопасные и качественные автомобильные дороги». За этот период удалось отремонтировать 15 участков общей протяженностью 17 км. На будущий год запланировано еще 15 километров. В перечне отобранных с участием жителей участков есть и основные магистрали – улицы Ленина и Индустриальная.
Еще два участка в этом году построили по улицам Ленина и Мира. В 2020 году будет сдана дорога по улице Пикмана, которая строится с применением механизма контракта жизненного цикла (КЖЦ). В этом случае подрядчик (инвестор) проектирует, строит и содержит дорогу несколько лет.
По КЖЦ заключен еще один договор – на строительство проезда к строящейся окружной больнице на 1100 коек. Работы начнутся этой зимой и продлятся до 2021 года.
Помимо этого, заключен договор на строительство первого этапа дороги по улице Нововартовской, которая соединит старую и новую части города. Магистраль будет четырехполосной с ливневыми канализациями, велодорожками, тротуарами. В настоящее время подрядчик уже приступил к работам по выторфовке территории. В начале следующего года будет заключен контракт на второй этап (всего четыре этапа). Стоимость строительства объекта – 1 миллиард 800 миллионов рублей.
Модернизация предприятий – это важно
«По объектам теплоснабжения заключено концессионное соглашение. С декабря инвестор приступил к обслуживанию сетей. Персонал МУП г. Нижневартовска «Теплоснабжение» перешел в новое предприятие. Согласно инвестиционной программе до конца этого и в следующем годах инвестор должен вложить около 600 миллионов рублей в реконструкцию и модернизацию инженерных сетей. Всего за время действия концессии на эти цели будет направлено около 4,5 миллиардов рублей, – напомнил глава муниципалитета.
Места притяжения для вартовчан
К 75-летию Победы в Великой Отечественной войне 1941-1945 годов отреставрировали один из главных памятников города – мемориал Воинам-землякам. Менее, чем за два месяца отреставрировали архитектурно-мемориальные элементы: полностью заменили гранитную облицовку, покрытие постамента, ограждение вечного огня, заасфальтировали площадку, выполнили асфальтирование, установили ограждения и бордюры, модернизировали освещение. В будущем обустроят площадку за памятником. Здесь запланирована установка военизированной техники. Сейчас определяют количество и виды транспорта.
Также разработана концепция реконструкции самого парка Победы, определены виды работ и их стоимость. На следующий год намечены поиск инвестора и передача парка в управление на условиях частного партнерства. Концепция будет вынесена на общественные обсуждения.
«Завершаются работы в сквере Строителей. Здесь были сложности. На одном из этапов произошла смена подрядчика, как следствие увеличился срок сдачи объекта. Предыдущий подрядчик не рассчитал свои финансовые возможности в части оборотных средств. Оперативно сменили подрядную организацию, которой пришлось уже при низких температурах воздуха заканчивать работы по благоустройству. До нового года объект будет сдан. При обнаружении дефектов, они будут устранены в рамках гарантии. Подрядчик крупный – работает в округе давно», – сообщил Василий Тихонов.
Летом также должны приступить к работам по созданию сквера с условным названием «сквер Матери». Уже подписано соглашение с руководителями нескольких предприятий, которые взяли на себя все затраты. Зона отдыха должна появиться в районе перекрестка улиц Таежной и Мусы Джалиля.
Пожелания благоустроить территорию неоднократно поступали от горожан и депутатов. Здесь ситуация аналогичная – прежний партнер не справился с задачей, что повлекло срывы сроков.
В планах – продолжение благоустройства Рябинового бульвара, но уже в рамках развития застроенной территории – кварталов Б и Прибрежного-3. В пользу того, что бульвар нужно продолжать, говорит его попадание в федеральный реестр лучших практик благоустройства в номинации «Инфраструктура для пешеходов». В Минстрое выбирали из почти 500 заявок со всей России.
В следующем году начнется обустройство набережной реки Оби. Примерная сумма работ – 600 миллионов рублей.
«В городе очень много спортсменов, которыми мы гордимся. Так, наш город будет представлен на Олимпиаде в Токио. Заветную путевку добыл тхэквондист Максим Храмцов. Также в этом году боксер Альберт Батыргазиев в третий раз подряд подтвердил статус чемпиона России. Заурбек Сидаков и Давид Баев стали чемпионами мира по спортивной борьбе, Артур Найфонов победил на всемирных армейских играх. Все они претендуют на попадание в Олимпийскую сборную, – отметил руководитель Нижневартовска. – Отмечу также Анастасию Поршневу и Ксению Довгую. Наши биатлонистки – одни из лучших в сборной России. Анастасия на днях завоевала золото на этапе кубка Международного союза биатлонистов. А Ксения в составе сборной – бронзовую медаль на юниорском кубке».
Достойные спортсмены в Нижневартовске – одно из оснований для появления сквера Спортивной славы. Он будет создаваться в 2020 году по улице 60 лет Октября. Проектная документация разработана, цена вопроса – около 50 миллионов рублей.
В продолжение темы спорта Василий Тихонов рассказал об изменениях, которые коснутся ледового корта. Подписано соглашение с АО «Транснефть-Сибирь», по которому компания планирует выделение средств на разработку проекта реконструкции существующего спортивного сооружения. Сумма – примерно 15 миллионов рублей. В следующем году начнется разработка проектно-сметной документации.
К помещению будут надстроены еще два – зал с классическим льдом и, так называемым, сухим покрытием. После окончания строительства мощность арены увеличится в три раза. Ремонт имеющегося здания проведут после открытия дополнительных кортов.
Образование детей – в приоритете
Первый (основной) учебный корпус школы на улице Романтиков почти готов. Оставшиеся два блока будут готовы к следующему учебному году. Открытие учреждения запланировано на 1 сентября. Также к началу учебного года по улице Романтиков будет введена дорога.
На очереди еще две школы на 1125 мест каждая: в 9-А микрорайоне (в районе улицы Пионерская) и в 25 микрорайоне (новые дома). Для каждого объекта разрабатывается индивидуальный проект. В этом году они должны быть выполнены, а в следующем начнется строительство. В перспективе – возведение школы и в 10-В микрорайоне. Чтобы перейти на односменный режим работы школ по поручению Президента России Владимира Путина, необходимо будет построить еще три образовательные организации.
На следующий год намечена реконструкция детского сада по улице Дзержинского (7-А микрорайон) и строительство детского сада в 21 квартале на 320 мест. Оба объекта включены в государственную программу «Образование».
«Это уже вторая встреча депутатского корпуса и главы города в подобном формате. Диалог всегда эффективен, когда люди общаются, делятся мнениями, – отметил председатель Думы Нижневартовска Максим Клец. – Глава города идет навстречу депутатам, рассказывает о планах, о своих победах и небольших поражениях. Это говорит об открытости двух ветвей власти, о том, что мы выбрали правильный курс для дальнейшей совместной работы. Депутатский корпус всегда сотрудничает и будет продолжать взаимодействие с администрацией муниципалитета в вопросах, которые касаются развития города».
Депутаты, в частности, обратили внимание на создание безбарьерной среды в многоквартирных домах для маломобильных групп населения, на обустройство территории в районе железнодорожного вокзала. Кроме этого, заместитель председателя Думы города Сергей Землянкин попросил содействия своих коллег из Думы Югры в решении проблем благоустройства прилегающей территории к медицинским учреждениям города и капитального ремонта учреждений образования.
Заместитель председателя Думы Югры Наталья Западнова оценила взаимодействие власти и народных избранников городского и окружного уровней. Совместная работа нацелена на улучшение качества жизни вартовчан.
«Всем представителям власти важно не опустить планку. Требования населения постоянно растут, и им нужно соответствовать. Мы взяли новую высоту, значит, и новые обязательства. Важно их выполнить качественно», – подытожил руководитель муниципалитета Василий Тихонов.
Jangos94
Registered
Конфликт вокруг строительства офисного центра с апартаментами на набережной в Нижневартовске выходит на новый уровень. Как стало известно Znak.com, в то время как прокуратура ХМАО не смогла найти нарушений в сделке по выделению администрацией города земельного участка под бизнес-проект, их, по всей видимости, нашла ФАС. Разбирательство, которое инициирует ведомство, может поставить крест не только на самом проекте «Корпорации СТС», но и вскрыть коррупционную схему в администрации по распоряжению муниципальной землей.
На сайте управления ФАС по ХМАО опубликовано сообщение о том, что ведомство возбудило дело в отношении администрации Нижневартовска и ООО «Альфа-Строй». Эти структуры подозреваются в нарушении пункта 4 статьи 16 закона «О защите конкуренции» («Ограничению доступа на товарный рынок, выхода из товарного рынка или устранению с него хозяйствующих субъектов»). По мнению ФАС, администрация предоставила земельный участок под строительство офисного центра на городской набережной без проведения торгов в соответствии с земельным законодательством РФ.
Как говорится в сообщении УФАС, дело возбуждено после проверки управлением сообщения в СМИ о возможных нарушениях законодательства РФ при выделении властями Нижневартовска земельного участка для строительства торгово-офисного центра на городской набережной.
В антимонопольном ведомстве подробности ситуации раскрывать не стали, указав, что дело будет рассмотрено в феврале.
Источник, знакомый с ситуацией, пояснил, что речь идет как раз о территории на набережной, на которой в октябре прошлого года неожиданно для жителей началось строительство 12-этажного офисного центра. Заказчиком проекта выступает ООО «Рябина», которое подконтрольно екатеринбургскому ООО УК «Деловой дом на Архиерейской» (принадлежит Алексею Боброву, одному из совладельцев «Корпорации СТС»). Площадь 12-этажного офисного здания составит более 20 тыс. квадратных метров. Основную часть займут бизнес-центр класса А, четырехзвездочный отель, велнесс-центр с термальным комплексом и торговая галерея с магазинами, кафе, салонами.
Начало строительства объекта вызвало возмущение горожан, которые заявили, что власти города с ними этот проект не согласовывали. Сами они хотели бы видеть на этом месте парк. Свое возмущение нижневартовцы высказали губернатору Наталье Комаровой в ноябре, когда та проводила встречу с жителями. Поднимая эту тему, одна из жительниц города задала властям вопросы по сделке: где было учтено мнение жителей по этому проекту и в каком документе оно отражено, а также были ли проведены торги по этой земле? Сама Наталья Комарова практически отстранилась от дискуссии. Но указанную сделку обещала проверить прокуратура. Недавно надзорный орган заявил в прессе, что все законно.
Однако аналогичную проверку провело и Ханты-Мансийское УФАС, которое все же обнаружило возможные грубые нарушения законодательства.
«В 2013 году, когда еще главой города была Алла Бадина, компания «Альфа-Строй» направила в администрацию письмо, в котором сообщала, что хотела бы получить земельный участок в аренду на три года, чтобы построить речной вокзал с гостиницей. Напомню, что эти объекты были запланированы в генплане. Тогда действовал старый порядок земельного кодекса, при котором по данной земле не надо было проводить торги. Администрация просто должна была публично уведомить о поступившем предложении, собрать заявки от других потенциальных инвесторов и решить вопрос, кому в итоге отдавать землю. В 2014 году администрация согласовала место размещения объектов. Но на момент заключения договора в 2017 году «Альфа-Строй» направил в департамент муниципальной собственности и земельных ресурсов администрации города (возглавляла ведомства Татьяна Шилова, которая впоследствии была назначена замглавы, сохранив должность директора департамента) письмо, в котором просил изменить в договоре аренды вид разрешенного использования участка с целью строительства на нем уже офисного центра с апартаментами», — рассказывает собеседник, знакомый с ситуацией. По его словам, на основании приказа департамента вид был изменен, а после, на основании постановления администрации летом 2017 года, компании был предоставлен земельный участок площадью 11,9 тыс. квадратных метров под строительство офисного центра без торгов. Договор аренды был заключен на три года — с 4 августа 2017 по 3 августа 2020 года», — рассказывает собеседник.
Позже, на основании разрешения департамента муниципальной собственности и земельных ресурсов администрации, была согласована передача «Альфа-Строем» прав и обязанностей по договору аренды компании АО «Городские энергетические сети» (принадлежит «Корпорации СТС» бизнесменов Артема Бикова и Алексея Боброва). В 2018 году «Альфа-Строй» и «Горэлектросети» подписали соответствующее соглашение об этом. А после этого «Горэлектросеть» и ООО «Рябина» подписали договор субаренды.
«Главное нарушение закона во всей этой схеме произошло при заключении договора между администрацией и компанией «Альфа-Строем», которая, возможно, изначально использовалась для реализации этой многоходовки. Суть в чем — администрация поменяла вид разрешенного использования и на момент заключения договора были изменены параметры земельного участка. С марта 2015 года были внесены изменения в земельный кодекс, которые жестко оговаривают, в каких случаях муниципалитет может передать землю без торгов. И данный случай не под один параметр не подходит. По логике и закону мэрия должна была объявить торги, но этого не сделала, что нарушает не только земельное законодательство, но и антимонопольное», — делится мнением наш собеседник.
