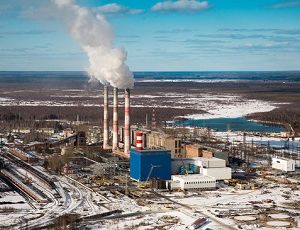

Кризис вынудил пересмотреть проект строительства Серовской ГРЭС (ФОТО) Доставка новых грузов под вопросом, «неправильный» мост через Сосьву остается

Казусная история с «неправильным» мостом через реку Сосьву получила новое развитие. Путепроводу помог кризис, из-за которого пришлось пересмотреть проект нового энергоблока Серовской ГРЭС. Именно ради гидроэлектростанции планировалось доставлять по реке крупногабаритные грузы, ради чего предлагали разобрать мост, преграждающий путь. Но пока энергетики решают, как быть дальше с ГРЭС, он будет действовать. С другой стороны, появилась более глобальная проблема – сдача в срок обновленной ГРЭС в принципе оказалась под угрозой.

Сроки запуска второй очереди ГРЭС – под угрозой

Как передает корреспондент «Нового Региона», сложная экономическая обстановка в России поставила под вопрос будущее одной из самых масштабных строек в Свердловской области – второй очереди Серовской ГРЭС, которую планировали ввести в эксплуатацию не позднее ноября 2017 года. Ранее сообщалось, что после забастовок рабочих субподрядчик строительства «Е4-Центрэнергомонтаж» (ЦЭМ) приостановил работу по возведению объектов в Серове. Причина не уточнялась, но известно, что средства по контракту со структурой группы в Серове были освоены более чем на 50% (стоимость контракта на строительство нового блока на Серовской ГРЭС составляла 17,8 млрд руб.). 29 декабря Московский арбитражный суд принял к производству иск к компании на 500 миллионов рублей от ОАО «ОГК-2», которое является заказчиком по этому проекту.

В настоящее время ситуация кардинально не изменилась. Энергетики вводят в строй первый энергоблок – ПГУ-420 (блок № 9). Его намеревались запустить еще в ноябре 2014-го, но этого не произошло. И только строят планы по работам на втором пусковом элементе – энергоблоке №10, который вместе с «девяткой» составит основу второй очереди ГРЭС мощностью 820 МВт (при наличии которой буду выведены из эксплуатации действующие мощности станции, введенные в 1954-59 годах).

Однако из-за кризиса работы приходится пересматривать. «В связи с изменившейся макроэкономической ситуацией проводится уточнение параметров инвестиционного проекта в части строительства на территории Серовской ГРЭС второго парогазового энергоблока ПГУ-420 (ст. №10). Решение о сроках доставки оборудования для блока №10 будет принято по итогам этой работы», – сообщил «Новому Региону» пресс-секретарь филиала ОАО «ОГК-2» – Серовская ГРЭС Александр Аминников, не уточнив, правда, к какому сроку планируется завершить «уточнение параметров» инвестпроекта.

Вопрос с доставкой грузов – в подвешенном состоянии

Между тем, проблемы с доставкой негабаритных грузов для ГРЭС – еще одна вероятная причина возможного переноса сроков сдачи объекта. Как известно, для первого энергоблока (№9) оборудование везли Северным морским путем – из-за рубежа до Мурманска, потом в Новый порт (ЯНАО), далее – по Оби, Иртышу, Тоболу, Сосьве и, наконец, – автотранспортом по суше на стройплощадку. Но с введением в строй в 2012 году моста через Сосьву это стало невозможным, поскольку капитальное сооружение выше уровня реки на 7 метров, а для провоза грузов, необходимых энергетикам, нужно не менее 10 метров. Поэтому предлагалось путепровод временно демонтировать.

В прошлом году в Обь-Иртышское речное пароходство поступали заявки о транзите на баржах тяжеловесных негабаритных грузов до Серовской ГРЭС. Речь шла о трех элементах строящейся второй очереди станции, но транспортировка не состоялась.

«На текущий год у нас нет никаких заявок о поставках негабаритного оборудования по Сосьве. Если мы не получим заявки в ближайший месяц, можно будет говорить о том, что ничего на Серовскую ГРЭС не привезут – попросту не хватит времени на подготовку и все согласования», – сообщили сегодня информагентству в Обь-Иртышском пароходстве. При этом здесь упомянули о том, что в прошлые годы одна из транспортных компаний утопила груз, предназначавшийся для Серовской ГРЭС. «Чем закончилась та история, нам неизвестно. Но это говорит о том, что сам процесс транспортировки невероятно труден», – добавили в пароходстве.

К слову, местные власти по-прежнему категорически против разбора путепровода, который, как выражаются сами чиновники, стал «палочкой-выручалочкой» для жителей северной части Свердловской области. В качестве спасительного рецепта представители администрации Гаринского городского округа называют возможность транспортировки грузов по суше. Например, доставить необходимые комплектующие для Серовской ГРЭС водным путем до моста через Сосьву и выгрузить их на автомобильные платформы. От путепровода до ближайшей железнодорожной станции – 20 километров.

«Новый Регион» будет следить за развитием ситуации.

Решение вопроса с доставкой грузов на Серовскую ГРЭС отложили в долгий ящик / Судьба «неправильного» моста через Сосьву вновь под вопросом >>>

«Неправильный» мост через Сосьву разбирать не собираются (ФОТО) / Дальнейшее строительство Серовской ГРЭС – под вопросом >>>

Судьбу «неправильного» моста через Сосьву предстоит решить до августа 2014 года / Транспортники получили задачу доставить на Серовскую ГРЭС три груза >>>

Суд узаконил «неправильный» мост через реку Сосьву, который все равно придется демонтировать >>>

Расходы по разбору «неправильного» моста через Сосьву возместят энергетики >>>

«Неправильный» мост через Сосьву разберут – ненадолго >>>

На Урале построили «неправильный» мост, поставивший крест на судоходстве (ФОТО) >>>

Источник

ОГК-2 требует от Серова компенсировать убытки ГРЭС. Мэр опустошила бюджет на 100 млн рублей

Власти обещают построить замещающую котельную в городе к отопительному сезону

Министерство энергетики РФ потребовало в кратчайшие сроки завершить строительство котельной в Серовском городском округе Свердловской области. Новый объект необходим для замещения первой очереди Серовской ГРЭС, принадлежащей ПАО «ОГК-2» (входит в ООО «Газпром энергохолдинг»), которую компания пытается вывести из эксплуатации на протяжении нескольких лет, а сроки запуска котельной неоднократно переносились. Источники в региональном правительстве связывают это с деятельностью бывшей главы города, которая не смогла вовремя и корректно обеспечить подготовку проекта. В результате муниципальные обязанности пришлось взять на себя региональным властям, однако теперь ОГК-2 требует от муниципалитета компенсировать убытки от эксплуатации неэффективного оборудования. Наблюдатели указывают, что собственных средств на это в городской казне нет, а значит, серовские чиновники традиционно попросят помощи из регионального бюджета, которому, судя по всему, придется и оплатить строительство котельной, и возместить потери генерирующей компании.

Министр энергетики РФ Александр Новак во время заседания по подготовке регионов УрФО к отопительному сезону поднял проблему теплоснабжения потребителей Серовского городского округа в Свердловской области. «Штаб по энергобезопасности Свердловской области и администрация муниципалитета не исполнили требования по строительству газовой котельной», – заявил Александр Новак.

Необходимость строительства котельной обусловлена тем, что 13 сентября 2013 года Минэнерго РФ согласовало вывод из эксплуатации выработавших парковый ресурс мощностей первой очереди Серовской ГРЭС (принадлежит ПАО «ОГК-2»). Плановый срок вывода турбогенераторов был назначен на 1 января 2016 года и 1 декабря 2015 года.

Однако по просьбе администрации Серовского городского округа работа энергетического оборудования, задействованного для теплоснабжения поселков Энергетиков и Пристанционный, была продлена до 1 января 2018 года. К этому моменту должна была быть построена и введена в эксплуатацию муниципальная котельная, которая заменит выводимые мощности. Однако по состоянию на сегодняшний день котельная так и не функционирует.

Как сообщили « Правде УрФО » в пресс-службе ОГК-2, теплогенерирующие мощности «старой» очереди Серовской ГРЭС готовы к выводу из эксплуатации, оборудование прекратит работу с пуском заменяющего источника теплоснабжения. Ожидается, что работу прекратят котлоагрегаты №№ 4, 5, 6, 8, 9, а также бойлерная установка №1 первой очереди Серовской ГРЭС.

По словам министра энергетики и ЖКХ Свердловской области Николая Смирнова, работы по строительству котельной почти завершены, а сам объект будет сдан к 1 сентября 2019 года. «На сегодняшний день готовность объекта составляет 95%. Строительство котельной мощностью 60 МВт – не быстрый процесс. Работы планировалось закончить в мае текущего года, однако было принято решение перенести ввод в эксплуатацию к началу отопительного сезона», – рассказал «Правде УрФО» Николай Смирнов.

Напомним, что котельная стоимостью около 200 млн рублей возводит ГУП СО «Газовые сети» за счет бюджета Свердловской области. По информации предприятия, уже завершена сборка здания, а также монтаж технологических трубопроводов и обвязка оборудования.

«По сути, именно экс-глава сорвала график строительства. Дело в том, что город изначально подготовил некорректный проект, из-за чего его пришлось переделывать. В результате сроки сдвинулись на год. Напомню, что бывшая чиновница заняла пост в сентябре 2018 года, а уже в августе оставила его «по собственному желанию». Не исключаю, что решение по ней было принято свыше, в том числе из-за срыва сроков по социально важному проекту», – предположил собеседник издания.

Между тем в результате бездействия муниципальных властей город может понести значительные убытки по компенсации коммерческих потерь ОГК-2. Как пояснил «Правде УрФО» представитель генерирующей компании, законодательство не предусматривает штрафных санкций за сдвиг сроков по выводу мощности, штрафы начисляются только за неисполнение обязательств по поставке на рынок мощности, а Серовская ГРЭС с 1 января 2018 года не имеет обязательств на рынке мощности по электрогенерирующему оборудованию первой очереди.

«Тем не менее, компания несет значительные убытки в связи с продолжением работы котельного оборудования. Компенсация этих затрат должна производиться из городского бюджета. В настоящее время администрация города не рассчиталась с ПАО «ОГК-2» за 2018 год, неурегулированная сумма долга составляет 81,9 млн рублей», – заявил официальный представитель ОГК-2.

Наблюдатели указывают, что сумма претензий к городской администрации может увеличиться за счет прироста долга за 2019 год и превысить 100 млн рублей. Однако даже 81,9 млн рублей может стать серьезной статьей затрат. Так, бюджет на этот год был утвержден в размере чуть более 2,7 млрд рублей с дефицитом в 65 млн рублей. При этом долг муниципалитета уже превысил 300 млн рублей.

«Правда УрФО» направила запрос на имя главы Серовского городского округа, однако на момент публикации ответа от городских чиновников не последовало. Впрочем, политологи считают, что собственными средствами расплатиться с ОГК-2 городу не удастся. Вероятнее всего, руководству муниципалитета придется снова просить помощи у области.

«Правда УрФО» продолжит следить за развитием событий.

Источник

После пуска нового блока Серовская ГРЭС снизила аварийность, стала экологичной и прибыльной

– Энергоблок работает с декабря 2015 года, – Михаил Владимирович рассказывает, как ГРЭС производит энергию. – Рабочим телом у нас являются смесь газа и воздуха. Газ высокого давления и очищенный воздух из компрессора поступают в камеру сгорания газовой турбины. Здесь возникает поток горячих сжатых газов, приводящий ее во вращение. Энергия этого потока преобразуется в механическую энергию для вращения генератора, передавая на него мощность до 280 МВт. Далее отработавшие в турбине газы поступают в котел-утилизатор, где происходит парообразование. Пар подается в паровую турбину, которая вращает турбогенератор и передает на него мощность до 140 МВт.

– Котлотурбинный цех №2, где расположена установка ПГУ-420, сейчас обслуживают 5 человек – старший машинист энергоблока, машинист энергоблока, два обходчика и слесарь. В дежурной смене также работают электрики, специалисты по автоматике. Еще два человека – на градирне, где находятся 24 вентилятора, теплообменники, насосное оборудование, за которыми необходимо следить. Также два сотрудника – на химводоочистке. Персонал для обслуживания минимизирован, – констатирует Михаил Жаркевич.

– На старой части управление оборудованием происходило на тепловых щитах управления, которые расположены, как в котельном, так в турбинном отделениях цеха. Сейчас все это управляется с компьютера, – говорит Михаил Жаркевич.

– Это две большие разницы, – сравнивает работу на старой и новой части старший машинист Руслан Соловьев. – Главное отличие – это возможность быстрого и оперативного вмешательства. Практически все оборудование перед глазами, программа очень четкая, все намного упрощено.

– На сегодняшний день, с учетом сезонных ограничений, мы несем мощность в 374 мегаватта. При нормальных условиях блок несет 420 мегаватт, – говорит заместитель главного инженера. – Сейчас у нас блок участвует в нормировании первичной частоты сети, поэтому мощность ниже. Мы предоставляем системному оператору 21 мегаватт резерва. При необходимости наш блок этой мощностью может компенсировать необходимое изменение частоты – нехватку напряжения при перепадах в сети.

– За прошлый год мы снизили аварийность раз в пять – и по новой, и по старой станциям. Пять месяцев 2017 года прошли без аварийных остановок. И в прошлом году зимой мы не останавливались, – отметил Михаил Владимирович.

– Несколько дней назад резко поднялся уровень воды в реке и она стала мутной. Эта взвесь отрицательно влияет на работу нашей водоподготовительной установки.

– Рыбаки на нас пальцем показывают – будто мы воду загрязняем. Ничего мы не загрязняем. А вы посмотрите, что творится по берегам. Мы каждый год проводим субботники – очищаем берега вдоль каналов, собираем оставшиеся от рыбаков и отдыхающих бутылки, пакеты, мешки и другой бытовой мусор. В первую очередь за собой нужно следить, а уже потом указывать на других, – говорит заместитель главного инженера.

«Наша стратегическая задача – сохранение доли тепловых электростанций в общей выработке электроэнергии в России», – заявил Денис Федоров.

«Для широкой модернизации генерирующим предприятиям необходимы экономические стимулы», – уверен глава «Газпром энергохолдинга».

Источник

Понравилась статья? Поделиться с друзьями:

Читайте также:

  • Серная кислота применение в строительстве
  • Серия строительство и ремонт советы профессионалов
  • Сериалы про строительство домов
  • Серебряный ручей дема ход строительства
  • Серебряный бор строительство таунхаусов

  • Stroit.top - ваш строительный помощник
    0 0 голоса
    Article Rating
    Подписаться
    Уведомить о
    0 Комментарий
    Старые
    Новые Популярные
    Межтекстовые Отзывы
    Посмотреть все комментарии
