Балтийская (Калининградская) АЭС
По российскому проекту «АЭС-2006» в РФ открываются новые атомные электростанции с ядерными реакторами ВВЭР-1200. В рамках этого проекта с 2010 года в Калининградской области строится новая станция. Согласно нынешним планам, ее введут в эксплуатацию в 2020 году. В 2013 стройку атомной станции заморозили, в 2016 возобновили вновь. Это Балтийская АЭС, которая в будущем может стать экспортером российской электроэнергии в страны Европейского Союза.
Строительство Балтийской АЭС
Другое название Балтийской атомной станции – Калининградская АЭС, т.к. строится эта станция в Неманском районе Калининградской области, близ границы страны с Литвой.
Калининградская область сегодня страдает от дефицита электроэнергии. Планируется, что после того, как будет построена Балтийская атомная станция, Калининград сможет не только восполнить потребительские нужны, но и стать экспортёром электроэнергии в Литву, Польшу, Финляндию и Швецию.
По оценкам экспертов, Литва и Польша в ближайшие годы будут остро нуждаться в электроэнергии, т.к. в этих странах заканчивается срок эксплуатации собственных АЭС и закрываются уже устаревшие угольные ТЭЦ.
Общая мощность двух будущих реакторов Балтийской АЭС – 2400МВт

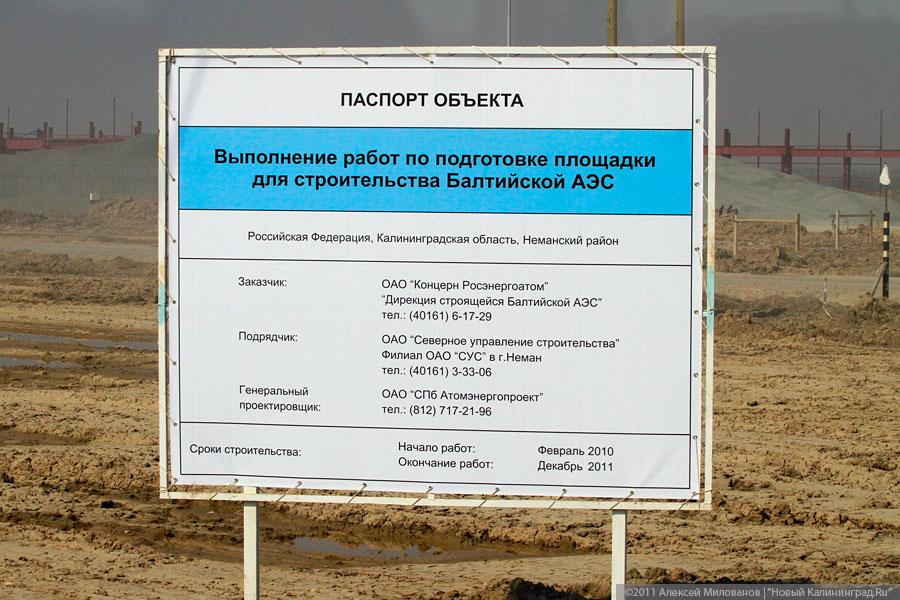

Соглашение о строительстве новой АЭС в Калининграде государственная компания по атомной энергии Росатом и руководители Калининградской области подписали в августе 2008 года. В 2010 году состоялась торжественная церемония закладки первого камня на месте будущей АЭС в Калининградской области.
Активное строительство Балтийской АЭС ведется с 2011 года. Планировалось, что иностранные компании, которые в будущем будут пользоваться электроэнергией новой станции, купят часть акций и вложатся в ее строительство. Впрочем, глава корпорации Росатом заявил, что и без иностранных капиталовложений станцию построят и запустят первый блок из двух запланированных в 2016 году.
Литва, главный потенциальный проводник электроэнергии в другие страны Европы, оказалась под давлением ЕС, который давно требует разорвать единую энергосистему России и Балтийских стран. В общем, в акции никто не вложился, и вкладываться не спешит.
В декабре 2012 здание первого энергоблока станции было установлено на штатное место.
С 2012 в городе Немане начали строить жилой комплекс на 10 тысяч жителей для строителей и энергетиков, которые будут работать на новой АЭС. Предусмотрели детские сады, жилые дома и прочую инфраструктуру.
26 июля 2013 года Балтийская АЭС остановилась в стойке по поручению В. В. Путина. Балтийская программа была заморожена на неопределенное время.
В декабре 2015 года министр энергетики РФ Александр Новак заявил, что стройка АЭС в Калининградской области не будет возобновлена, т.к. дефицит электроэнергии в области устранили (в город завезли несколько дизель-генераторных установок).
В июне 2016 заместитель министра развития инфраструктуры Калининградской области Игорь Калинин заявил, что Балтийская программа атомной станции работает и Калининградская АЭС продолжает строиться, но несколько медленнее, чем планировалось.
Проблемы строительства Балтийской АЭС
В 2013 году глава Росатома Сергей Кириенко заявил, что Балтийская АЭС слишком большая и мощная для Калининградской области, и в новую атомную станцию могли бы поставить менее сильные энергоблоки.
Общее потребление электроэнергии в Калининградской области – 450-500 МВт. Напомним, что мощность одного из двух запланированных реакторов – 1200 МВт. Даже если запустить один энергоблок, будет вырабатываться 600МВт по сути ненужной Калининграду электроэнергии. Если страны Европы откажутся ее «принимать» и оплачивать, Калининградская АЭС станет убыточным предприятием, которому придется искать новые рынки сбыта.
Переделывать АЭС Калининград будет долго и дорого. Под новые, менее мощные реакторы нужны новые проектировки, планы, изменения в уже готовых строительных конструкциях, а также согласования в рамках конвенции Экспо (Конвенция ООН, следящая за безопасностью окружающей среды).
Вариантом строительства также было сооружение энергоблоков малой мощности (по 450-500 МВт), а позже, рядом с ними, задуманных реакторов по 1200 МВт.
Ориентировочно атомная станция в Калининграде оценивается в 4,8 миллиардов евро, столько нужно затратить на полную ее постройку. Вместе с инфраструктурой Балтийская атомная станция будет стоить 6,23 миллиардов евро.
Сегодня считают, что получить в распоряжение Балтийскую АЭС Калининград сможет ориентировочно к 2020 году, это, несмотря на то, изначально запустить первый энергоблок планировалось в 2016.
По-прежнему ходят слухи о том, что Балтийская АЭС (новости пестрят противоречивыми заголовками) будет поставлять электроэнергию во множество стран Европейского Союза, включая Германию. По информации разных источников, переговоры в этих направлениях активно ведутся.
Никто не может достоверно говорить о темпах и этапах строительства АЭС в Калининградской области. По информации СМИ на территории стройки находятся не больше двухсот человек, чем они занимаются – неизвестно. Официальные лица комментариев не дают.
Интересно, что Балтийская электростанция, при условии ее запуска, сможет работать 50 лет – таков срок эксплуатации каждого из двух ядерных реакторов ВВЭР-1200. Реакторы АЭС в Калининградской области носят имена Балтийск-1 и Балтийск-2.
Стройка с непростой судьбой: Балтийская АЭС ждет перемены политических ветров
Строительство Балтийской АЭС фактически замерло больше года назад. Однако руководство станции воздерживается от термина «консервация» и уверяет прессу и общественность, что продолжение реализации одного из самых масштабных инфраструктурных проектов региона — не за горами. Во вторник глава «Дирекции строящейся Балтийской атомной электростанции» Виталий Трутнев встретился с калининградскими журналистами и объяснил истоки этого оптимизма.
«Сегодня судьба нашей стройки непростая, причина в приостановке активной фазы строительства», — пояснил Трутнев. Причиной, по его словам, стало желание стран Прибалтийского региона «выйти из всех видов экономических связей, оставшихся со времени распада Советского Союза», и «осуществить связь с европейской энергосистемой». А проект изначально был рассчитан на то, что «избытки электроэнергии будут продаваться в Европу».
Но в перспективе «энергетически самостоятельная» Прибалтика остается основным потенциальным рынком сбыта «продукции» Балтийской АЭС. «Даже в условиях изоляции региона, если она создастся, техническая возможность работать и выдавать электроэнергию в европейскую систему существует с помощью определенных технических устройств, которые ставятся на подстанциях на границе двух энергосистем. Мы же таким образом в Финляндии продаем электроэнергию», — пояснил Трутнев. Речь в данном случае идет о трех основных : Польше, Литве и Германии.
Сегодня не хотелось бы озвучивать наших контрагентов в условиях вот этой политической ситуации, чтобы на них не оказывалось давление. Яркий пример — с Турцией. Не успели сказать, на следующий день туда выдвинулась Еврокомиссия в полном составе, чтобы заставить турков отказаться от этого проекта.
Виталий Трутнев, глава «Дирекции строящейся Балтийской атомной электростанции»
«Германия, вы знаете, приняла программы закрытия всех атомных станций. Хотя она активно развивает альтернативные источники электроэнергии, они заместить всю атомную генерацию не смогут. А промышленность, как вы знаете, у них наиболее емкая в Германии», — отметил глава дирекции. Литва не до конца распрощалась с идей Висагинскую АЭС, что, по словам Трутнева, свидетельствует о высокой потребности в энергии.
«В Польше на 80% генерация тепловая, угольная. Мало того, что по Киотскому протоколу они должны сократить выбросы и за них нужно будет платить, срок этих станций тоже практически исчерпал себя, на 80%», — пояснил директор БАЭС. Эта страна также неоднократно озвучивала желание построить собственную атомную станцию. Однако ни кадров, ни инфраструктуры для этого республика не имеет. «Для того, чтобы это создать, нужно 15–20 лет. Если страна поставит себе эту задачу, а Польша — одна из больших и довольно сильных Европейских государств, она, наверное, сможет эту задачу реализовать, если такие условия у них создадутся», — отметил он.
В надежде продать электроэнергию будущей АЭС (а договориться с европейскими потребителями сейчас — чуть ли не единственный шанс продолжить строительство) «Росатом» разработал проект «Янтарный остров». По словам Трутнева, несмотря на искреннее желание «хозяйствующих субъектов» европейских стран покупать калининградскую электроэнергию, это желание не всегда совпадает с позицией властей этих самых стран. И на этом поприще, отметил глава дирекции, «Янтарному острову» удалось достигнуть определенных успехов. Подробности, правда, пока остаются за кадром.
«Сегодня не хотелось бы озвучивать наших контрагентов в условиях вот этой политической ситуации, чтобы на них не оказывалось давление. Яркий пример — с Турцией. Не успели сказать, на следующий день туда выдвинулась Еврокомиссия в полном составе, чтобы заставить турков отказаться от этого проекта», — подчеркнул Виталий Трутнев.
Пока идут дипломатические маневры, в Неманском районе продолжаются работы по строительству инфраструктуры для Балтийской АЭС, но и только.
«Работа по возведению основных стадий, таких как „Ядерный остров“, куда входит комплекс зданий — реакторное отделение, система безопасности, вспомогательное здание, „Турбинный остров“, куда входят машинный зал, водоподготовка, техническое хозяйство, работу по сооружению вот этого комплекса мы приостановили», — пояснил Трутнев. По его словам, при создании «благоприятных условий» вновь развернуть стройку на полную мощность можно будет в течение полугода.
По распространявшейся ранее информации, в проект строительства БАЭС планировалось вложить до 2020 года порядка 256,5 млрд рублей.
При этом оборудование, часть которого закупается в Польше, Швеции и Франции, продолжает прибывать в Калининградскую область. «Оборудование было на 70% законтрактовано, проплачены в соответствии с договорами авансы на его изготовление, работа на заводах велась. В том числе и на заводах Европы. Все добросовестно исполняют свои контрактные обязательства, и мы работаем по контролю за изготовлением этого оборудования, проводим контроль качества изготовления. И осуществляем приемку этого оборудования на заводе и потом у нас на площадке», — сказал Трутнев.
«Замороженные инвестиции», по словам главы дирекции, не пропадут. «Срок годности» у закупаемой техники немаленький. «Я раньше работал в Тверской области на Калининской АЭС. Блок № 3 был заморожен 10 лет. Через 10 лет было принято решение, что создались условия в стране, можно продолжать строительство. Стройка была расконсервирована, и блок был успешно в 2004 году построен, пущен и 10 лет уже успешно миллионный блок работает», — пояснил он. Но в крайнем случае это оборудование можно будет перебросить на другие атомные стройки страны. С готовой инфраструктурой, конечно, сложнее. Но в нее, по словам атомщика, было вложено около 20% всех затраченных на БАЭС средств.
В апреле-марте 2013 года к строительству БАЭС было привлечено около 1,8 тыс специалистов. Сейчас дирекция станции насчитывает менее 130 сотрудников. Еще около 200 рабочих заняты строительством инфраструктуры.
«Строителей мы перебазировали организованно всех, кто не отказался. Наверное, максимально отказались калининградцы, местные жители — кто не захотел покидать регион. Но, к сожалению, их и не так много работало на стройке. Не потому, что мы их не брали. Мы активно привлекали местных жителей, потому что для нас это выгоднее — не нужно их перебазировать, не нужно оплачивать переезд или командировочные. Но не очень сильно были заинтересованы местные, ну и вообще, вы знаете, трудовых ресурсов в регионе не очень много», — сказал Трутнев.
Сейчас местная дирекция насчитывает менее 130 сотрудников. Еще около 200 человек заняты на «инфраструктурных» стройках. Однако Виталий Трутнев уверен, что специалисты вернутся, как только будет принято решение о возобновлении работы. «Сотрудники нашего филиала приходили и говорили: как только позовете — все бросим», — отметил он.
Что до утвержденного летом решения о газоугольной генерации в Калининградской области, то Виталий Трутнев предложил рассматривать его отдельно от планов по строительству атомной станции. «У нас постоянно идет некоторое мы говорим о энергобезопасности региона, и что его обеспечит Балтийская АЭС, то мы говорим о том, что эта станция своей мощностью несоизмерима с потребностью региона и поэтому она не может быть нацелена внутрь региона. Я всем предлагаю рассматривать ее как инфраструктурный проект, который госкорпорация реализует в этом регионе, потому что он географически выгоден, — предложил глава дирекции. — Излишки, разумеется, могут и должны реализовываться внутри региона, для реализации уже других проектов. Тех же промышленных кластеров, про которые мы говорим».
Виталий Трутнев, глава «Дирекции строящейся Балтийской атомной электростанции»
Газоуголный сценарий, по его мнению, — дело недешевое и не быстрое. Ранее Виталий Трутнев говорил, что примерный срок его реализации 5–7 лет. «Стоимость тарифов на перевозку в Литве и даже в Белоруссии гораздо выше, чем в РФ, и это удорожит стоимость доставки. Газ лимитируется пропускной способностью того трубопровода, который 50 лет назад был построен. И пропускную способность его увеличить нельзя, можно только альтернативную систему поставки. Схема поставки сжиженного газа, которая сейчас озвучивается, она требует времени для реализации», — пояснил он.
Несмотря на все возникшие сложности и фактическую «заморозку» объекта, Виталий Трутнев заявил, что стройка должна возобновиться в ближайшем будущем. «Я верю в то, что все условия для его реализации (проекта строительства БАЭС — прим. „Нового Калининграда.Ru“) можно создать в ближайшей перспективе — год, максимум 1,5. Вполне реально. И принять решение о продолжении строительства. Если бы я в это не верил, я бы постарался реализовать себя на других площадках, — заявил глава дирекции. — Все специалисты, которые у нас сегодня есть на площадке — они легко трудоустраиваемы на других наших объектах. И то, что они сегодня еще здесь — это говорит о том, что мы верим и надеемся, что проект будет реализован в ближайшей перспективе, а не через 10 лет. Иначе мы бы все поехали активно трудоустраиваться и реализовывать свои желания».
