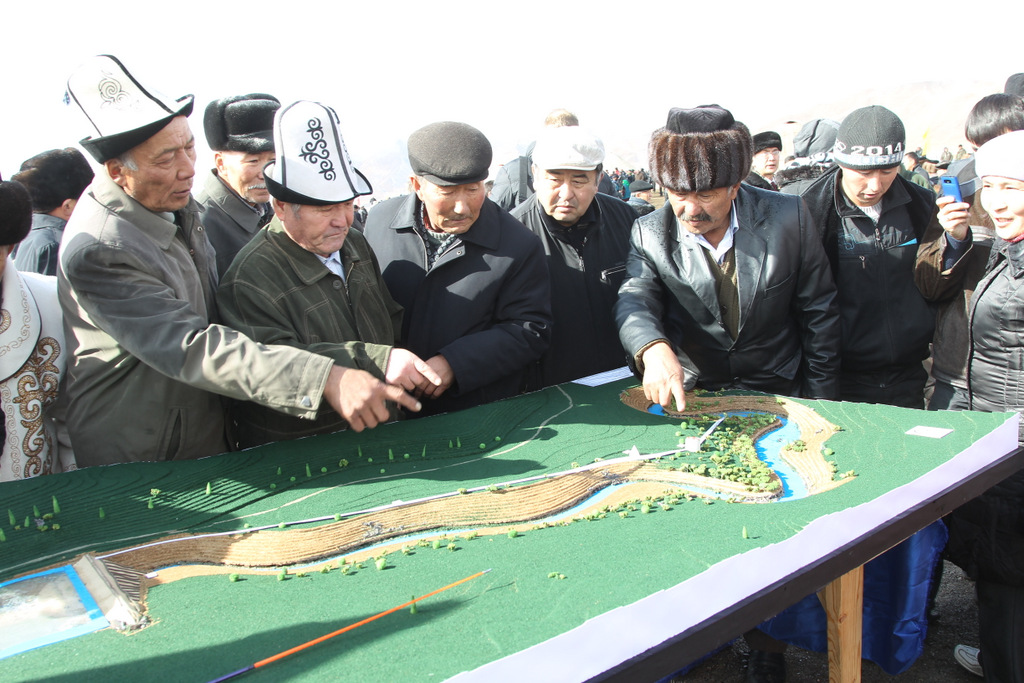

Верхне-Нарынский каскад ГЭС
27 октября в Киргизии в присутствии президента республики Алмазбека Атамбаева и Председателя Правления “РусГидро” Евгения Дода был торжественно установлен памятный знак на месте строительства Акбулунской ГЭС – первой станции перспективного Верхне-Нарынского каскада, проект которого “РусГидро” реализует на паритетных началах с киргизским АО “Электрические станции”. Расскажем об этом проекте подробнее.
Сразу отметим, что данные о параметрах станций и их конструктивных особенностях носят сугубо предварительный характер – ТЭО проекта еще не разработано, есть только предварительные проектные проработки, и на более поздних стадиях проектирования все может существенно измениться.
Итак, каскад запланирован в верхнем течении реки Нарын – правой и крупнейшей составляющей Сырдарьи. На Нарыне уже существует целый каскад мощных ГЭС – Токтогульской, Курпсайской, Ташкумырской, Шамалдысайской, Укурганской, достраивается Камбаратинская ГЭС-2, планируется Камбаратинская ГЭС-1. Но самое верхнее течение реки оставалось неосвоенным.

Токтогульская ГЭС. Фото отсюда
Верхне-Нарынский каскад ГЭС запланирован в составе 4 последовательных ступеней, общей мощностью 191 МВт и среднегодовой выработкой 1,055 млрд.кВт.ч: Акбулунской ГЭС и Нарынских ГЭС-1, ГЭС-2, ГЭС-3. Все ГЭС задуманы как плотинно-деривационные, что позволяет сократить площади затопления. Сезонное регулирование стока осуществляется на верхней ступени каскада – Акбулунской ГЭС.
Мощность Акбулунской ГЭС – 67 МВт, среднегодовая выработка – 361 млн.кВт.ч. Створ ГЭС расположен недалеко от места слияния Большого и Малого Нарына, которые собственно и образуют сам Нарын. Плотина ГЭС – каменно-земляная с суглинистым ядром, высотой 75 м. Водосброс а два — тоннельный, длиной около 400 м, и поверхностный. Из водохранилища вода будет поступать в деривационный канал длиной 2,37 км, завершающийся напорным бассейном, откуда вода по двум водоводам будет поступать на две турбины здания ГЭС.
В ближайшее время будет выбран генпроектировщик каскада, который займется работами по созданию ТЭО каскада. После его утверждения должно начаться строительство, которое планируется завершить в течение 4-5 лет.
Сила падающей воды
_t_100x67.jpg)
Станция обеспечит надежное энергоснабжение населенных пунктов высокогорного Черекского района. Среднегодовая выработка составит 60 миллионов киловатт-часов. Гидроагрегаты спроектированы с учетом того, что МГЭС расположена на горной реке на высоте более тысячи метров.
Кабардино-Балкария, как и другие регионы СКФО, кроме Ставрополья, энергодефицитны. Развитие собственной генерации обеспечит республикам Северного Кавказа энергобезопасность и снизит нагрузку на энергосети юга России.
Специальная рабочая группа проведет земельный анализ, сделает расчет возможных рисков и оценку использования охранных зон, в том числе территорий, относящихся к культурным памятникам. В случае положительного заключения к концу года будут оформлены необходимые документы. Строительство запланировано на 2021-2025 годы.
Однако не только российский энергохолдинг, больше половины акций которого принадлежат государству, заинтересован в строительстве МГЭС на Кавказе. На днях дагестанская компания EcoEnergy сообщила о намерении построить в республике несколько мини-ГЭС совместно с итальянскими партнерами. Речь идет об объектах гидрогенерации мощностью до пяти мегаватт с одновременным использованием солнечной энергии для повышения эффективности.
В пресс-службе EcoEnergy group, куда корреспондент «РГ» направил запрос, раскрывать подробности отказались, сообщив: «Ваши вопросы затрагивают интересы наших инвестиционных и технологических партнеров. Ответы требуют раскрытия информации, которая в настоящий момент находится под действием положений о конфиденциальности».
В правительстве же региона обсуждают создание Самурского энергетического кластера. В этом проекте намерена участвовать Корпорация развития Дагестана. На первом этапе предполагается построить две малые ГЭС суммарной мощностью 41,9 мегаватта. Как заявил представитель корпорации, уже проведены необходимые инженерные изыскания, водно-энергетические расчеты, проработан бизнес-план с учетом всех рисков.
В Дагестане накоплен солидный опыт строительства больших и малых ГЭС. Руководитель дагестанского филиала «РусГидро» Тимур Гамзатов рассказал корреспонденту «РГ», что в структуре филиала сейчас семь МГЭС. Но на них нет утвержденного розничного тарифа с инвестиционной составляющей. Это значит, что инвесторы, строящие малые ГЭС мощностью до пяти мегаватт, не могут вернуть свои инвестиции, хотя возможность получения такого тарифа предусмотрена специальным постановлением правительства РФ. Согласно этому документу разрабатываются правила для регионов, которые утверждаются территориальными правительствами с учетом местной специфики.
В дагестанском документе указано, что в конкурсе на строительство малых ГЭС могут участвовать только те компании, которые используют на своих объектах генерирующее оборудование, изготовленное на территории республики. Однако такого производства в субъекте просто нет, и неизвестно, когда оно будет. Кроме того, не предусмотрен механизм получения розничного тарифа с инвестиционной составляющей для уже действующих малых ГЭС.
Преимущества малых ГЭС, учитывая рельеф Дагестана, очевидны, считают в филиале «РусГидро». Во-первых, снижаются потери в сетях, которые возникают из-за транспортировки ресурса за сотни километров. Во-вторых, повышается надежность энергоснабжения и качество поставляемой энергии. В-третьих, малые станции удобны для ремонта и обслуживания.
Экономическая же эффективность объектов зависит от стратегии региона.
Есть предложения разыгрывать проекты гидрогенерации по концессионной схеме, чтобы повысить их инвестиционную привлекательность. Уполномоченная государством организация могла бы взять на себя необходимую предпроектную проработку и в дальнейшем предлагать на конкурс проект с полным пакетом разрешительной документации.
Алексей Калачев, аналитик ГК «Финам»:
Долг красен платежом

Комментируя вероятность подписания нового соглашения по проекту возведения Верхне-Нарынского каскада (ВНК) ГЭС, Сергей Приходько сказал: «Россия изучила бы варианты взаимодействия в сфере электроэнергетики в случае. компенсации понесенных компанией «РусГидро» затрат и организации сотрудничества на новых условиях».
Но в этом вопросе, как говорится, мяч сегодня находится у команды Киргизии. Прежде всего, как и отметил Сергей Приходько, должно быть найдено решение проблемы долга в размере 37 миллионов долларов. Средства, по данным Публичного акционерного общества (ПАО) «РусГидро», были потрачены на возведение на месте строительства Верхне-Нарынского каскада гидроэлектростанций в Нарынской области КР объектов инфраструктуры в период с 2013 по 2016 годы. Речь идет о бетонном заводе, вахтовом поселке, столовой, дороге и линиях электропередачи, покупке различного оборудования, такого, как дробильно-сортировочный комплекс, а также затратах на услуги по охране имущества.
Как сообщил российским СМИ генеральный директор «РусГидро» Николай Шульгинов, переговоры с киргизской стороной велись, но безрезультатно. «Мы работаем строго по межправительственному соглашению 2012 года. Республика в 2016-м в одностороннем порядке его расторгла и должна теперь компенсировать затраты. Мы законно требуем вернуть наши деньги, выданные в виде займа. Причем мы не считаем проценты, можем в этом вопросе пойти на уступки. Мы говорили, что открыты для конструктивных переговоров, но конкретного движения навстречу нет».
Ситуация значительно осложнилась после того, как ПАО осенью 2018-го обратилось в международный арбитраж в Гааге. В данный момент ведется подготовка к рассмотрению дела. Киргизия долг в 37 миллионов долларов не признает и требует провести независимый аудит расходования средств. Но на это не соглашается уже «РусГидро».
Шамарал Майчиев, председатель Международного третейского суда при Торгово-промышленной палате КР
