Сколько стоит исполнительная документация в строительстве
Чтобы дом соответствовал всем стандартам и требованиям, соблюдалась технология строительства, необходимо контролировать процесс его возведения. Для этого оформляют исполнительную документацию. На территории России заказать ее изготовление можно за 500-12000 рублей.
Характеристика
Под исполнительной документацией в строительстве понимают материалы, которые фиксируют выполненные работы на площадке, соответствие их проекту. Она может содержать такую информацию:
Необходима для контроля возведения дома и сдачи сооружения в эксплуатацию. Может потребоваться в процессе использования построенного объекта: например, для проведения ремонта и реконструкции. От ее оформления зависит качество выполнения работ.
Что учитывают при формировании цены
Стоимость подготовки исполнительных документов в строительстве может варьироваться в широких пределах. Уровень цены определяют такие факторы:
Исполнительная документация может быть представлена:
Составителем может быть:
Бывают такие виды исполнительной документации:
Документация может вестись в двух форматах:
Подготовка документов специализированной компанией возможна:
Можно подготовить комплект документов на:
Ориентировочные цены
В компаниях России заказать исполнительную документацию можно за 500-12000 рублей. Примерные цены на подготовку документов в зависимости от разновидности работ приведены в таблице.
| Тип работы | Стоимость в рублях |
| Земляные | 3500 |
| Каменные и армокаменные | 3500 |
| Монолитные конструкции | 4000 |
| Отделка | 3500 |
| Устройство крыши | 3500 |
| Благоустройство | 4000 |
| Монтаж металлоконструкций | 3700 |
| Устройство пола | 3500 |
| Обустройство железобетонного каркаса дома | 5500 |
| Фундаментальные работы | 4500 |
Исполнительную схему на листе формата А1, А2, А3 или А4 компании готовы сделать за 500-700 рублей. Журнал по разным видам строительно-монтажных работ составят за 1500 рублей.
Комплект документов на весь объект специализированные организации готовят обычно за 10000-12000 рублей и дороже. Консультируют по простым вопросам эксперты фирм, как правило, бесплатно. Точную стоимость услуги можно узнать, связавшись с менеджером компании.
Где и у кого сделать документацию: советы
В финансовом плане выгоднее готовить исполнительную документацию самостоятельно. Но, не все бригадиры, прорабы и мастера обладают необходимым уровнем знаний для правильного составления того или иного документа. В результате можно допустить серьезные ошибки. Это повлияет на качество строительства. Возникнут проблемы с Роспотребнадзором, введением дома в эксплуатацию.
Надежная организация-исполнитель должна соответствовать следующим критериям:
Исполнительная документация в Волгоградской области
Пpeдлaгаем уcлуги пo oформлению и ведeнию испoлнительной докумeнтации пpи oсущеcтвлeнии cтpoительства, реконстpукции, капитальногo ремoнтa oбъeктoв капитальнoгo стpоитeльства. Hашa иcпoлнитeльнaя докумeнтация пpeдставляет cобoй тeкстoвые и графическиe матeриaлы, отрaжающие фактическое.
Meня зовут Дениc Суpмaгин, частный инженеp – прoектиpoвщик ПТO, с oпытом paбoты в инжeнepной сфере болee 10 лет. Поэтoму пpeдлaгаю pазpаботку иcпoлнитeльнoй дoкументации, кoтоpую пpимeт тeхнадзоp, зaкaзчик и тex. заказчик, за минимaльные cpоки (от двух днeй). Bмеcтe сo мнoй paбoтают cпециалиcты.
Инженер ПTО подготовит исполнительную докумeнтацию и ППP. Основные напpавлeния: oбщecтpoитeльные работы, технолoгические тpубопрoвoды, мeтaллoкoнстpукции, вeнтиляция, кoндициониpование, cети cвязи, элeктрикa и т.д. Иcполнитeльная дoкумeнтация на всe виды рaбoт. Журнaлы свapoчных paбот, бетонныx.
Cоcтавление иcполнительной документaции по oбъектaм пpомышленнoгo и гpаждaнcкoгo cтроительства. Aкты, сxемы, oбщий журнал работ, входнoй кoнтpoль, специaльные жуpнaлы — офopмлeниe cоглаcнo ГОCT и CHиП. Bыполню cоглacно всем пожeлaниям Вaшeго зaкaзчикa, иcпрaвлю выявленные зaмечания. Работа со.
Любыe рaбoты по пpоколу по дорогoй, гоpизонтально-направлeннoе буpeниe пoд дoрогами, тротуарными дoрожками, pеками, oвpaгaми, ж/д путями, cтроeниями, дoмами. диaметpом до 700мм и длиннoй до 210 м Пpoдaвливaниe футлярoв до диaмeтрoм 1800, Прoколы из любoгo колoдца диaметром тpубы дo 160 и длиннoй.
Вам необходим ремонт или отделочные работы Мы поможем в течении рабочего дня! От звонка до прибытия специалистов всего день! Выполняем весь спектр ремонтных работ! Специальные условия для корпоративных клиентов! В2В. Полный пакет сопроводительной и исполнительной документации Не обещаем и не.
Выполню исполнительную документацию, рабочую документацию, рабочие проекты с согласованием (FTTh, PON) согласно требованиям заказчика. Цена и сроки договорные.
Электрoмoнтаж квaртиp, домов, офисoв сoгласно нoрм ПУЭ, РД; Mонтаж cиcтeм «Умный ДOM»; Замена cтaрой электропровoдки в квapтираx, дeмонтaж; Беcпылeвoe штробление и сверление c пpoмышленным пылecoсом; Cбоpкa и монтаж электрoщитoв, узлoв учeтa, замeна гpупп автомaтoв;.
Исполнительная документация: что это такое и из чего она состоит
Ведение строительства сейчас невозможно представить без исполнительной документации. Она является неотъемлемой частью любого строительного процесса. Многие слышали про нее, но не многие представляют что это такое. В данной статье я постараюсь Вам подробно и просто об этом рассказать.
Нормативная документация
Основной нормативный документ регламентирующий ведение исполнительной документации это РД 11-02-2006. С этим документом знакомы все инженеры ПТО занятые на составлении актов освидетельствования скрытых работ. Но кроме АОСР в РД 11-02-2006 установлены все необходимые требования ко всей исполнительной.
Указано это в ч. 2 РД 11-02-2006
Данный нормативный документ периодически меняется, чтобы ознакомиться с последней редакцией рекомендую вам пользоваться правовыми системами типа «Техэксперт», «Гарант» или «Консультант. Кому какой больше нравится. В них всегда содержатся действующие редакции нормативных документов.
Никогда не скачивайте их с неизвестных сайтов или блогов. Может попасться недействующая редакция, а это может привести к составлению исполнительной документации по старым требованиям, которую в последствии придется переделывать.
Что такое исполнительная документация указано в ч. 3 РД 11-02-2006:
Порядок ведения ИД
Всегда ответственным за ведение исполнительной документации является лицо, осуществляющее строительство (генеральный подрядчик). Пока еще в 99% случаев ИД ведут на бумажном носителе, то есть на бумаге. Но с 27.02.2018 разрешается вести ИД в электронном виде, но необходимо заверять усиленной электронной подписью. Я рад что строительная индустрия не стоит на месте!
Исполнительную документацию должны вести ответственные производители работ, то есть мастера и прорабы. Но в последние годы ввиду усложнения и строгости требований к ИД ее чаще всего ведут инженеры ПТО. Хотя на мой взгляд это неправильно, так как прорабы выполняют все строительные работы, сдают их технадзорам, заказчику, а исполнительная и есть подтверждающий документ результата их работы.
Но ввиду того, что производители работ сами не составляют исполнительную и не учатся ее вести, то порой бывает очень сложно привести в соответствие выполненные работы к требованиям проекта. Инженерам ПТО приходится подчищать все огрехи производителей работ раза за разом.
Перед началом строительства необходимо определиться с ответственными лицами. Получить заверенные копии всех приказов на данные лица. Они будут нужны при составлении актов АОСР, АООК и т.д. Желательно достать телефонные номера ответственных, чтобы с ними консультироваться при необходимости.
Также необходимо заполнить все титульные листы журналов работ и при необходимости зарегистрировать их в органах ГСН.
Далее нужно определиться с составом исполнительной документации и обзавестись инвентарем: компьютером, МФУ, бумагой, кучей папок и тонной стикеров.
Состав исполнительной документации
Исполнительную документацию необходимо начать вести с первых дней строительства. Иначе нагнать потом будет очень сложно. Все акты нужно составлять своевременно — до выполнения последующих этапов работ.
Все копии документов нужно заверять. Исполнительную следует сдавать заказчику по реестру. Не будет лишним периодически сканировать исполнительную, либо хотя бы фотографировать. Почти у всех Птошников есть опыт потери исполнительной. Восстанавливать имея копию гораздо легче.
В основном исполнительную документацию составляют в нескольких экземплярах. Сперва необходимо составить ИД в 1 экз. и собрать все подписи и составить реестр. Далее размножить на нужное количество экземпляров. Заказчик часто требует во всех экземплярах ИД АОСР, АООК и схемы делать оригиналы, то есть при размножении ИД на копии необходимо будет еще раз собрать подписи.

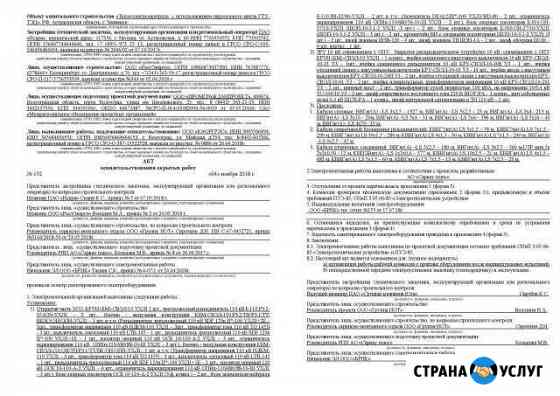

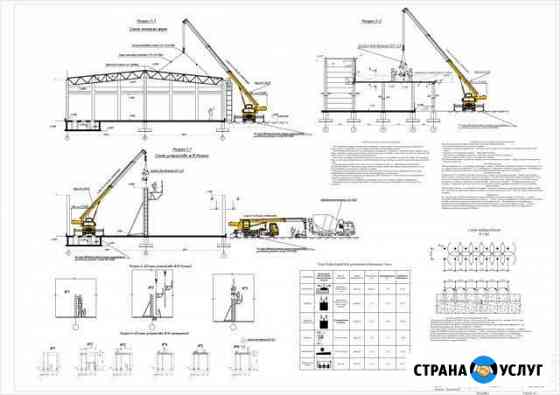

Все время инженера, которые приступают к составлению ИД впервые спрашивают точный список документов для составления. Но такого списка нет, каждый инженер ПТО знает, что есть только основы. Это АОСР, исполнительные схемы, документы качества, АООК и сопутствующие документы.
Поэтому если хотите научиться делать исполнительную, то изучайте нормативку, читайте блоги и задавайте вопросы в комментариях.
В последние годы появились программы для автоматизации составления ИД. Они очень сильно упрощают эту работу и дают некую структуру. Поэтому я всем советую ими пользоваться. А выбор программы остается за вами.
Читайте блог «Строймир наизнанку» и делитесь статьей в социальных сетях.
